Vályogház felújítás – Hátsó fal falazása

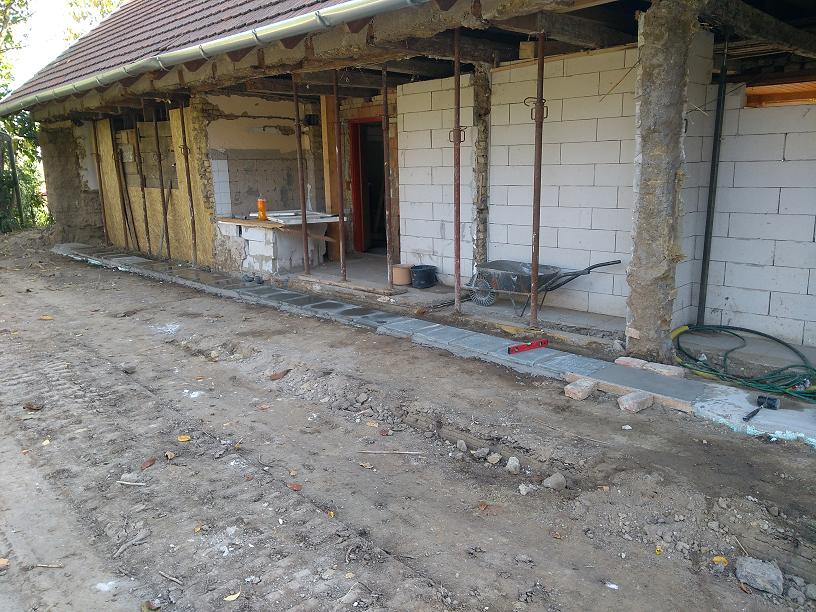

Az alap kötését várva kb. 3 hétig volt locsolva, utána elkezdődött a síkba hozás és a vízszigetelés.
Mire ez véget ért, a beton bőven elérte a 28 napos kötési időt...
A fürdőkád oldala sajnos áldozatul esett a munkagépnek, akárcsak az ereszcsatorna több helyen. Ezt újra kellett falazni.

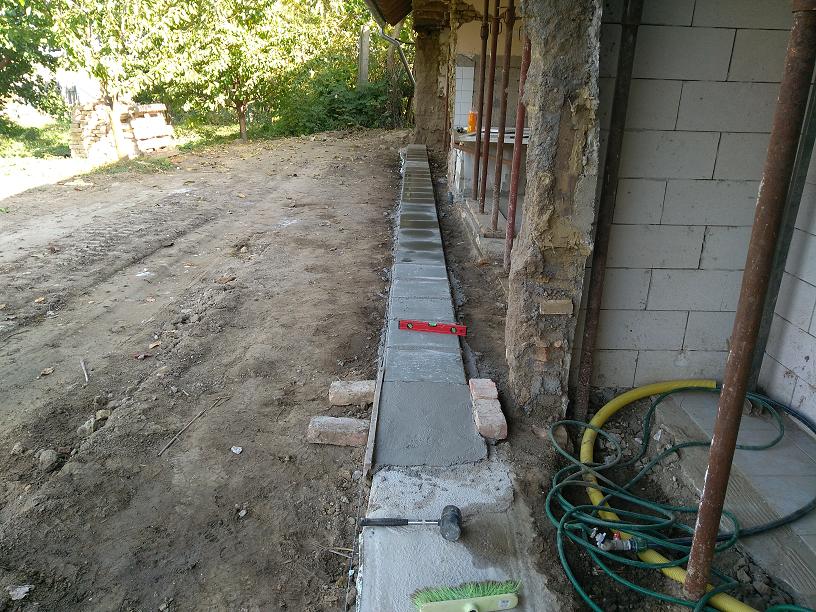

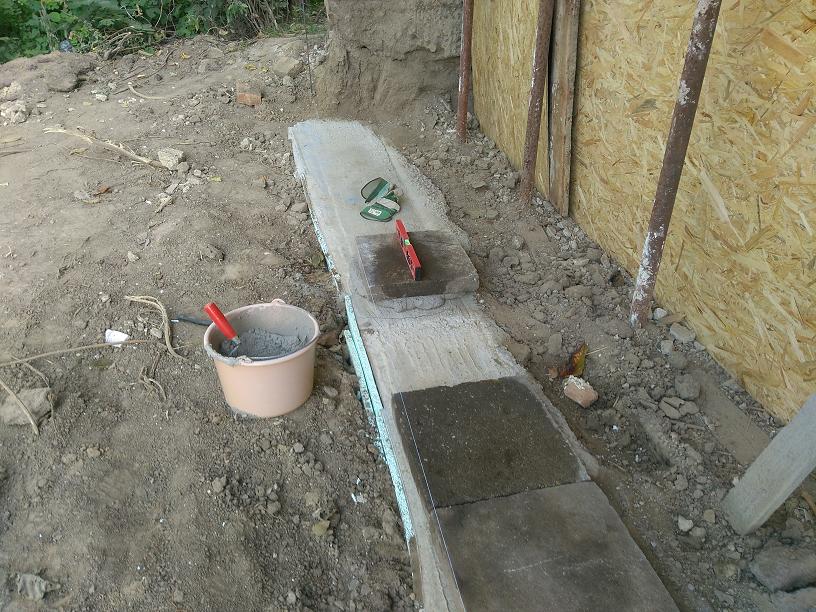

Az alap itt 10cm-t leejtett, így 40x40-es járdalapokat kellett letennem a korrigáláshoz.

Hol van még a vége...

A járdalapok 6cm vastagok, így elég erősek és könnyen beállíthatóak, mintha csak téglák lennének.

Itt volt egy kis lépcső, ez ki lett öntve betonnal.

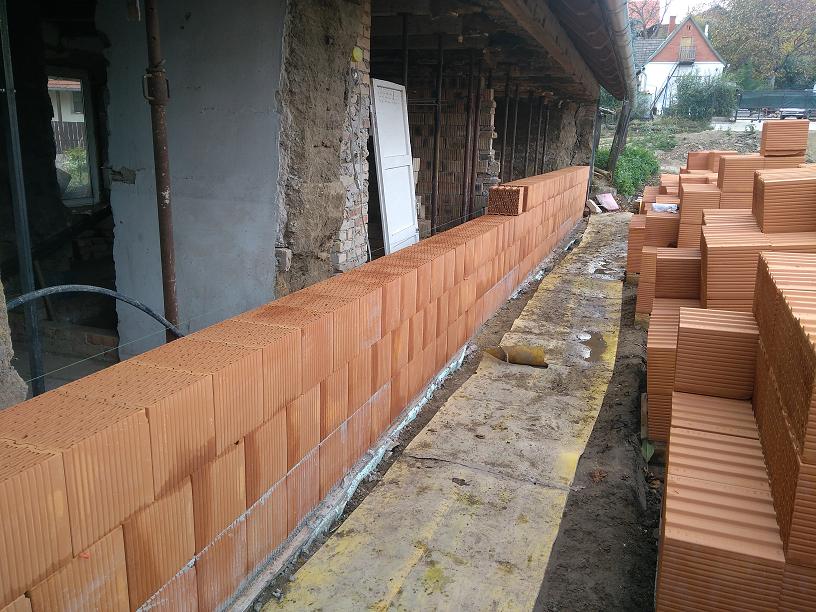

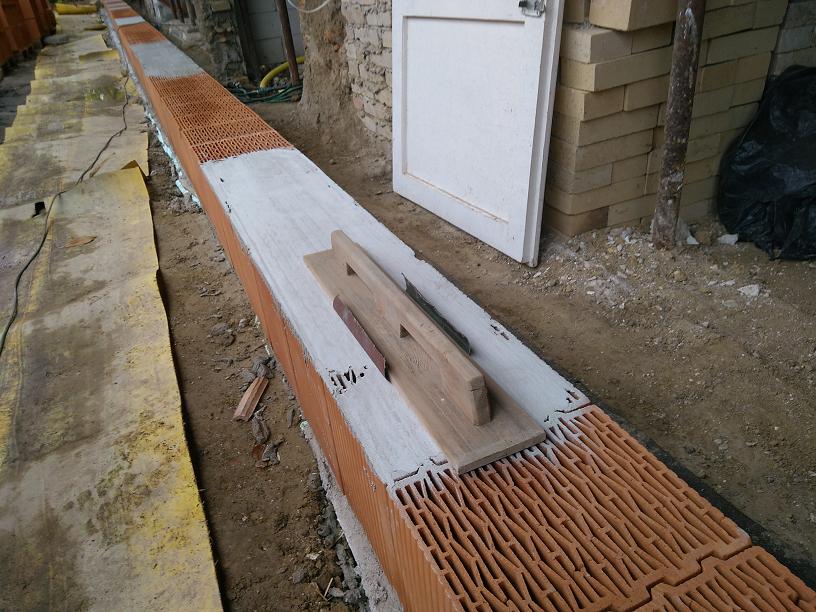

Már alakul a sík. Most már csak 1,5cm van a 28 méteres hosszon.

A felső rész viszont túl magas volt, így egyszerűbb volt 1cm-t lecsiszolni, mint végig kirakni habarccsal az első téglasornál.

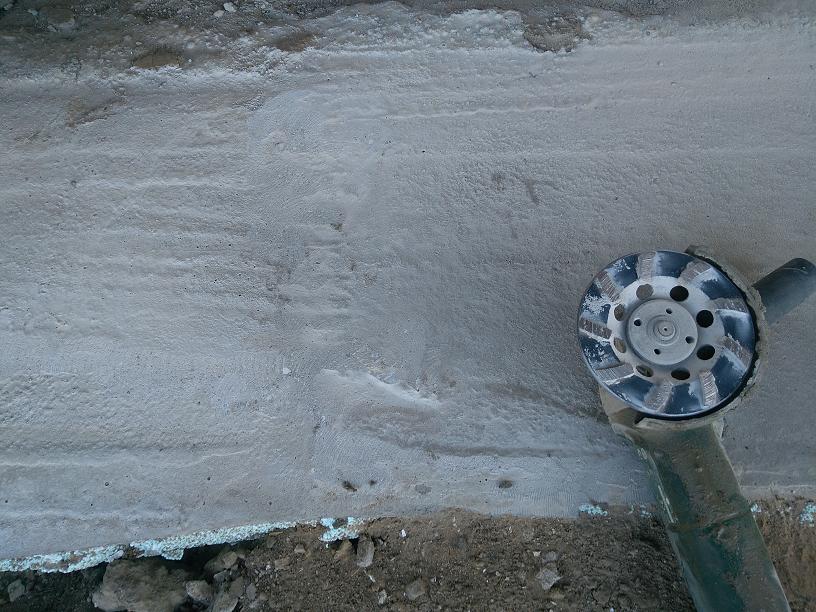

A csiszolt beton így néz ki. -1 vágótárcsa, de -5 zsák habarcs elhasználás...

Csiszolás közben. (minden kis dudort le kellett csiszolni a szigetelés miatt).

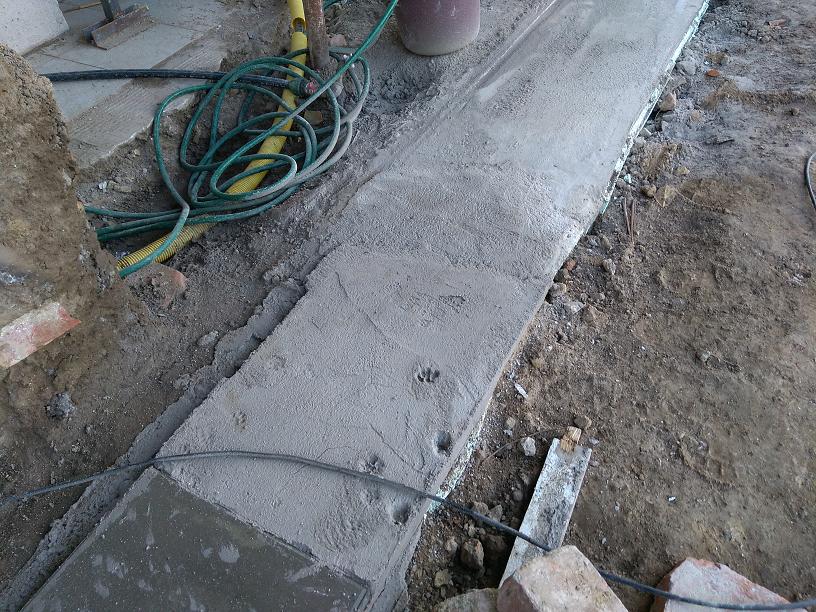

Persze a macskák a legnagyobb trollok... Minden betonban ott hagyják a kéz(láb)jegyüket.

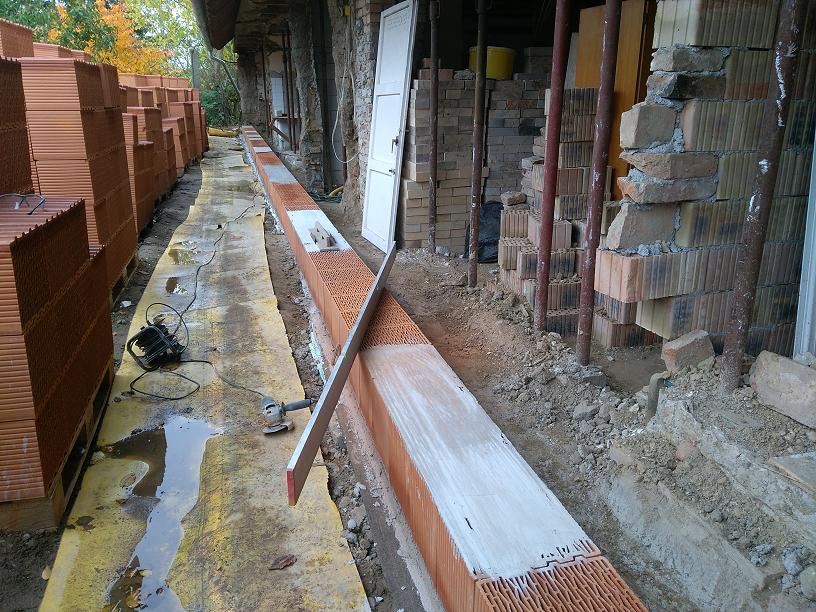

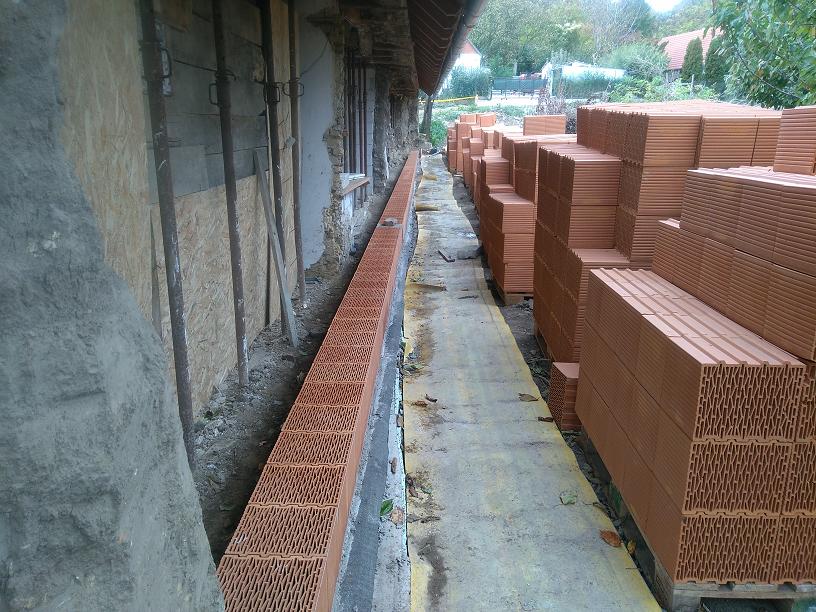

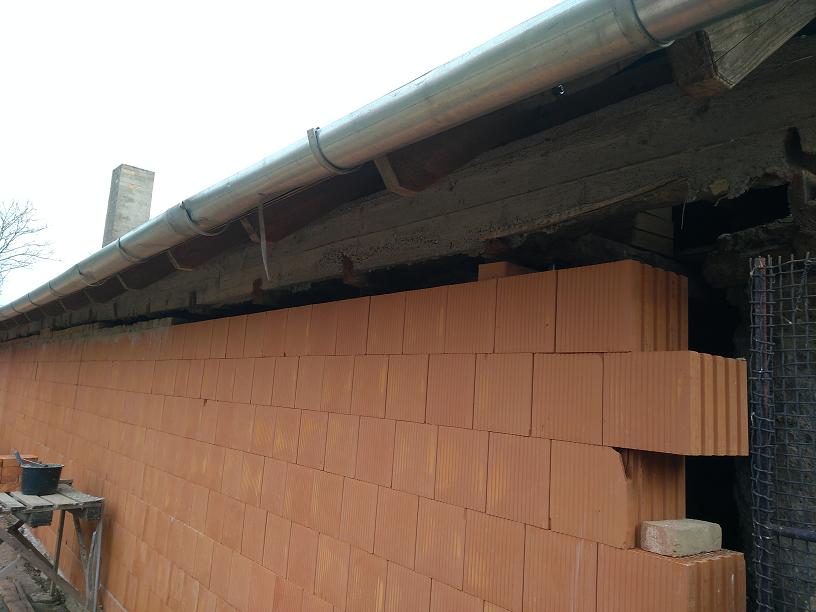

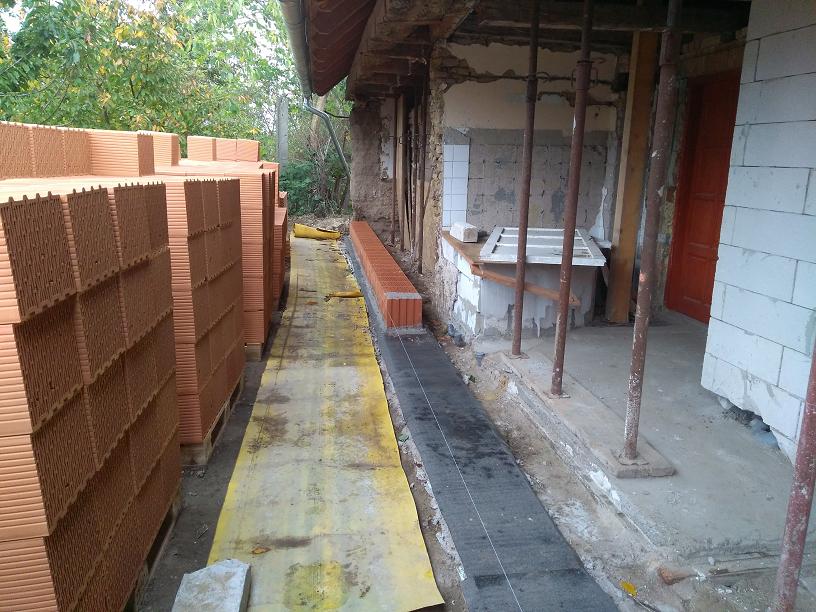

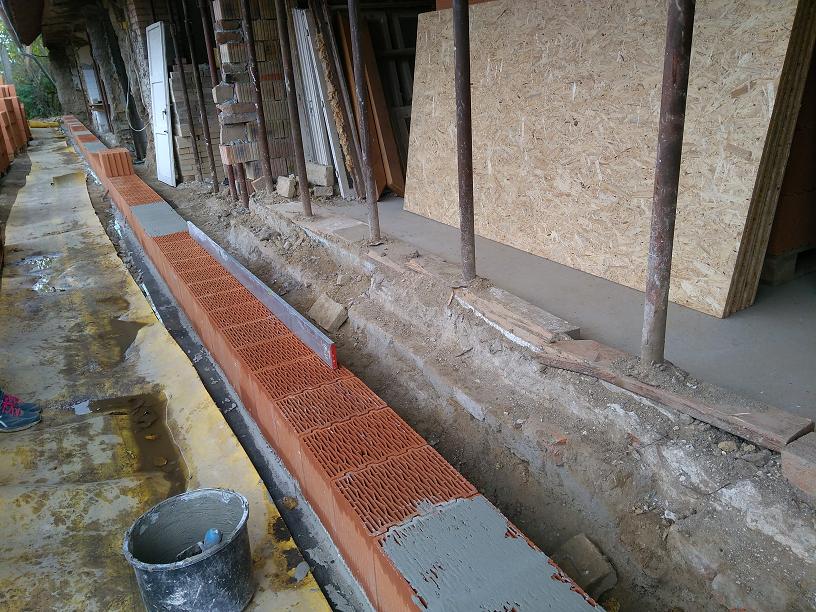

A következő a bitumenes lemez ráolvasztása volt az alapra.

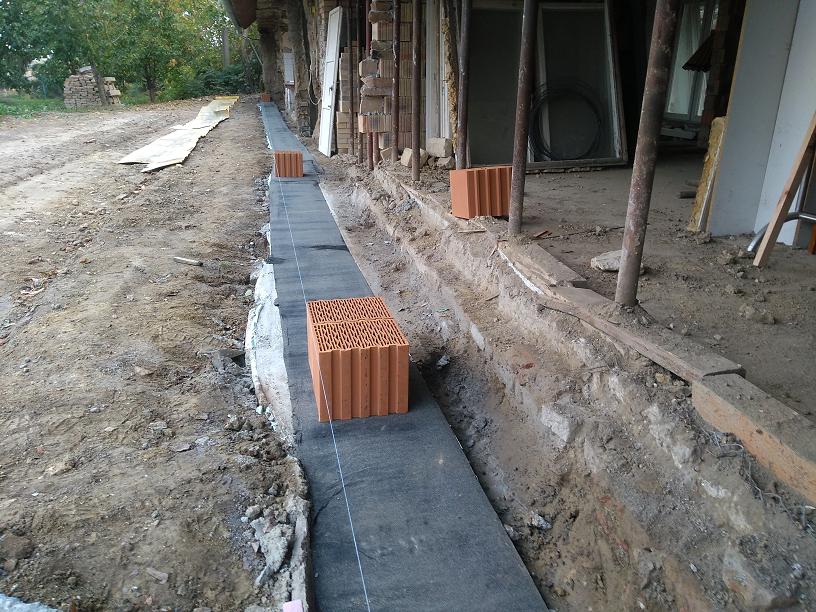

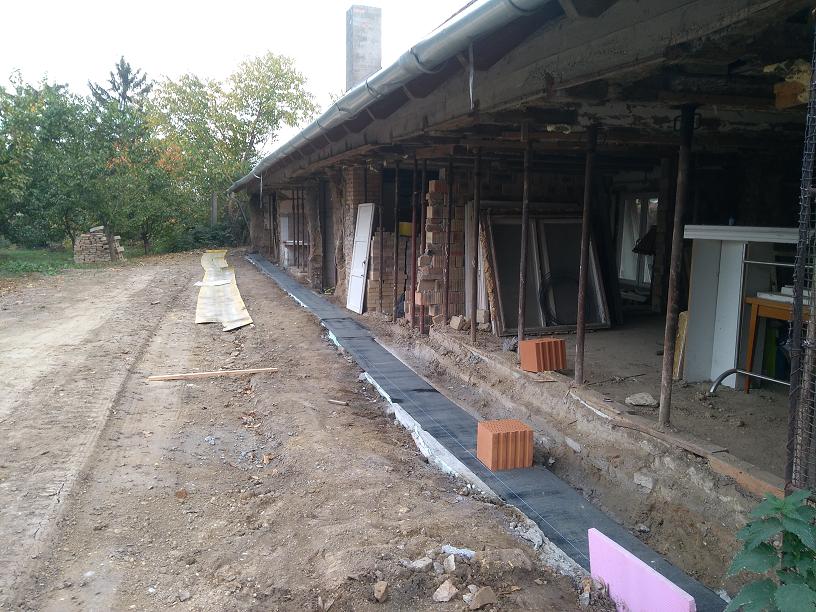

A zsinór itt már kijelöli a fal pontos helyét a kész szigetelésen. Az ereszcsatornán meg látható a munkagépes „tehetsége”.

Itt a betonban azért van ekkora kiugrás oldalra, mert itt süllyedt be a munkagép lánctalpa...

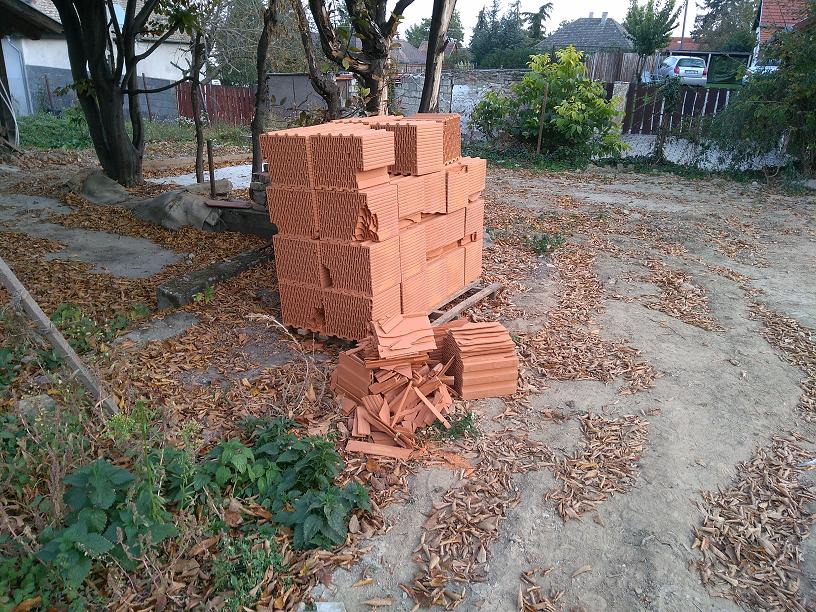

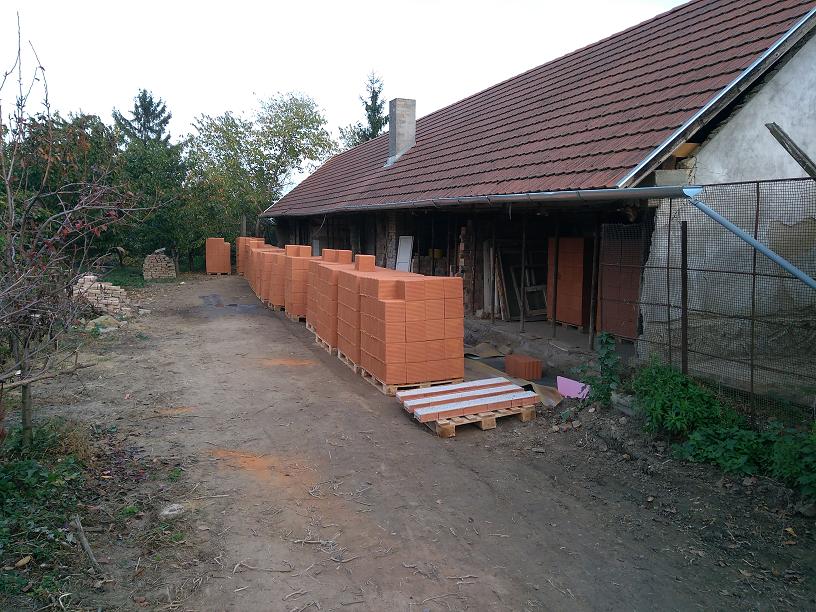

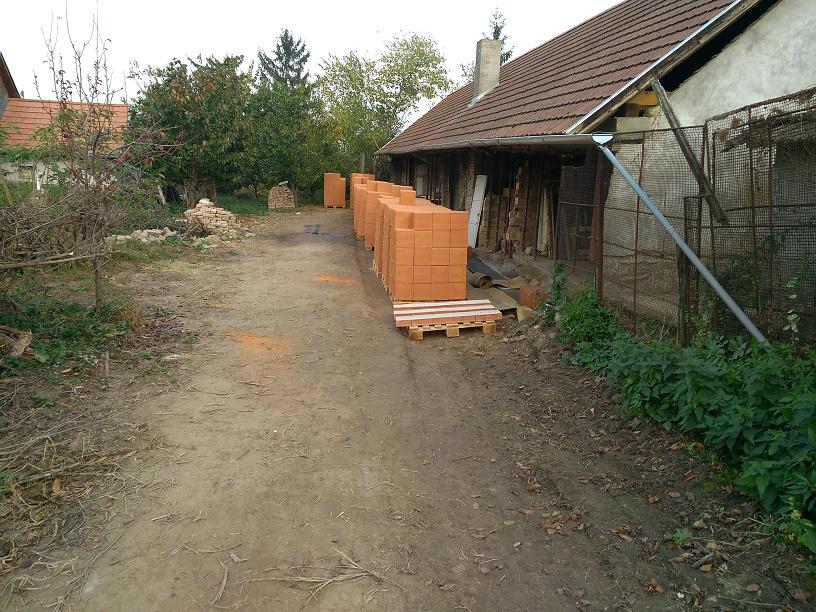

A rendelt téglát a „ balf@**”
gépkezelő nem tudta behozni, így kézzel kellett mindentáthordani.
(az
5m3-es betonkeverő bezzeg be tudott jönni, pedig az hosszabb
volt)
Szerencsére a család segített, mert még most is azt
hordanám...


Mondtam már, hogy a teherautós egy „balf@**” volt? Ezt elvileg a gyárból hozták. 2 átrakodás = -1 raklap ép tégla...

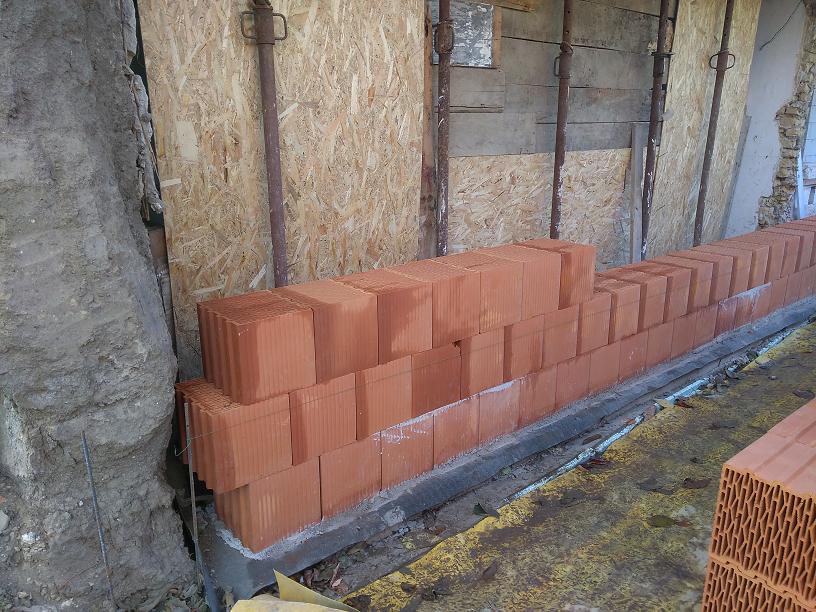

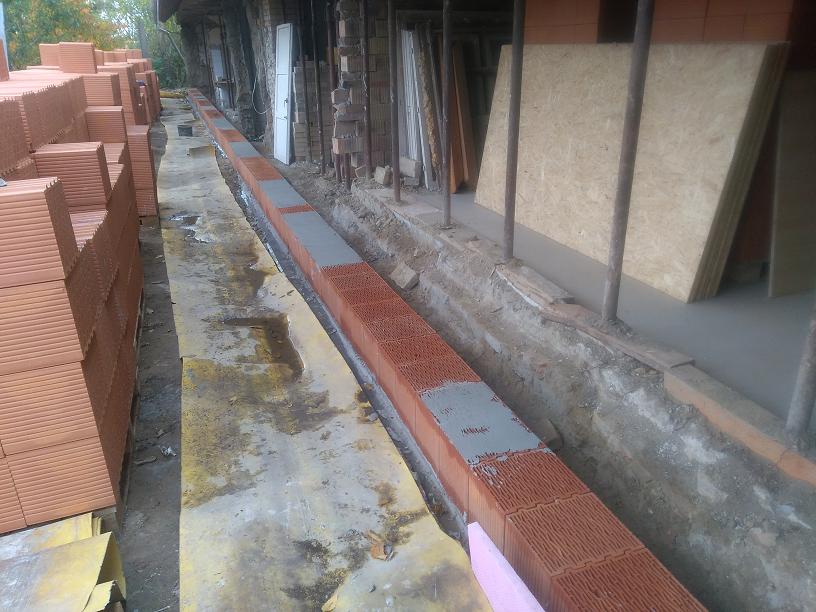

Az első sort már nagyon pontosan kellett lerakni, mert 1mm tűrésű a tégla.

Az utolsó tégla itt megsüllyedt másnapra, így ki kellett kennem a tetejét habarccsal.

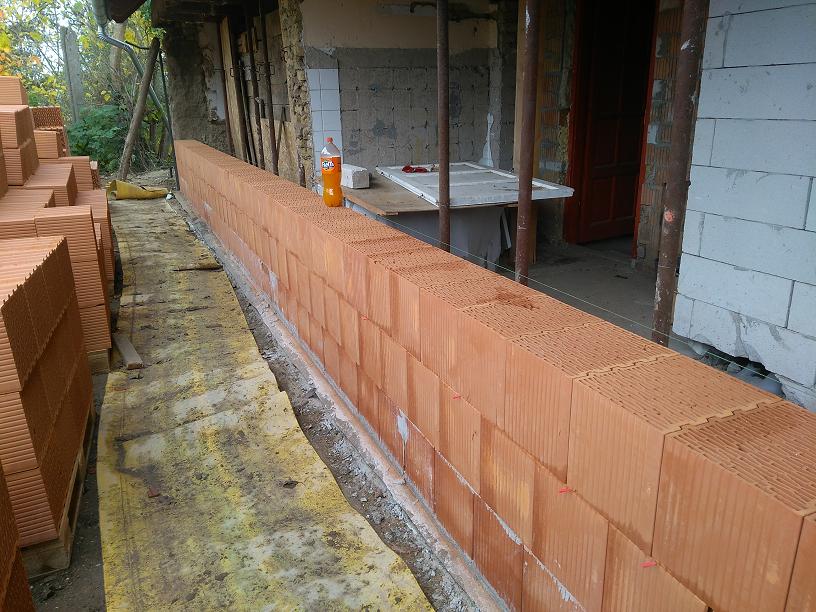

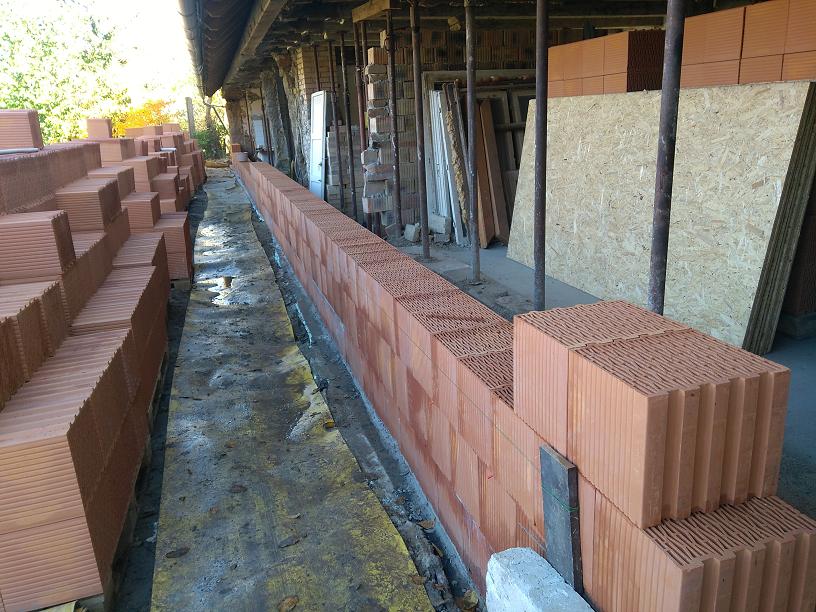

Az első sor kész.

A minimális hullámzást 2,5m-es vízmértékkel ellenőrizve simítottam le 1mm-es pontossággal.

Gyakorlatilag az elején minden sort csiszolnom kellett, mert egyszerűen nem stimmeltek a téglák. (elvileg méretpontos tégla, hahaha)

A csiszolás:

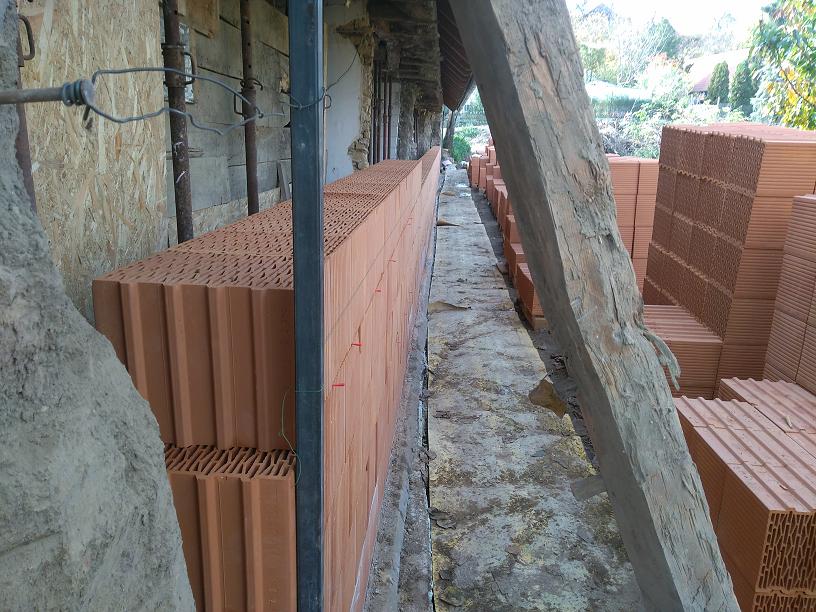

Második sor.

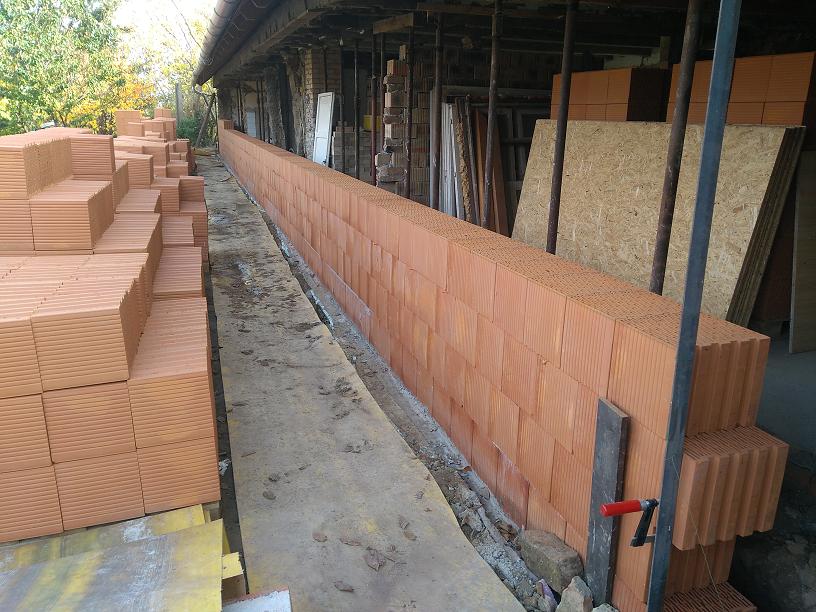

Mivel habbal kell ragasztani, ez a falazás eléggé haladós a hagyományos habarcshoz képest, de nagy precizitást igényel.

Ez a ragasztóhab. Minden flakon után ki kell mosni a kinyomópisztolyt ilyen acetonos tisztító spray-vel

Alakul ez, mint a Luca-szék.

Fontos, hogy ragasztás előtt minden egyes téglát be kell vizezni. Ehhez egy széles festőhengert használtam, meg egy vödör vizet.

Inni is kell, mert elég fárasztó a 12-13kg-os téglákat emelgetni. Akkor meg már nem vizet :).

A két oldalon zártszelvénnyel jelöltem ki a függőlegest és egyben a falsíkot.

Az előző sorok már megkötöttek, így hozzá lehetett szorítani a vasat.

Az ablakok helye a fürdőszobában. Nekem ott nem lesz nyitható, mivel szellőztető rendszert szeretnék építeni.

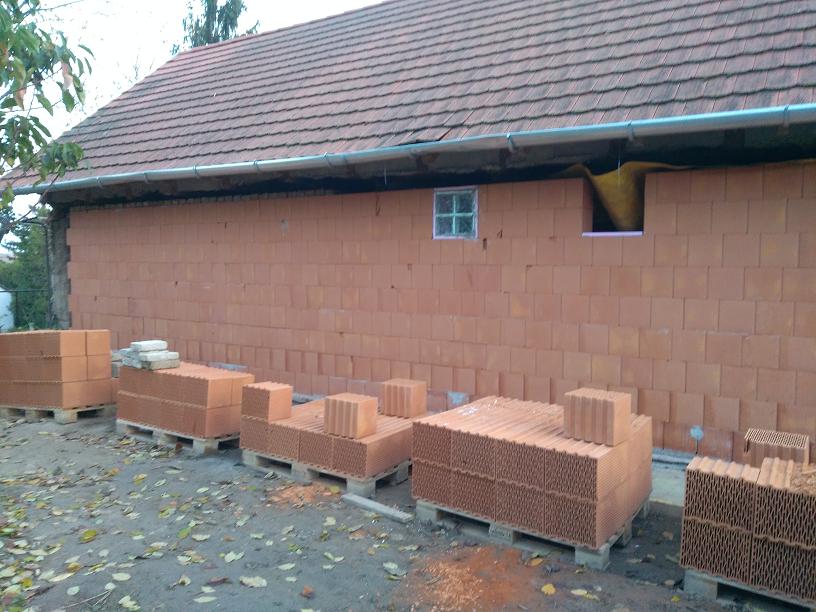

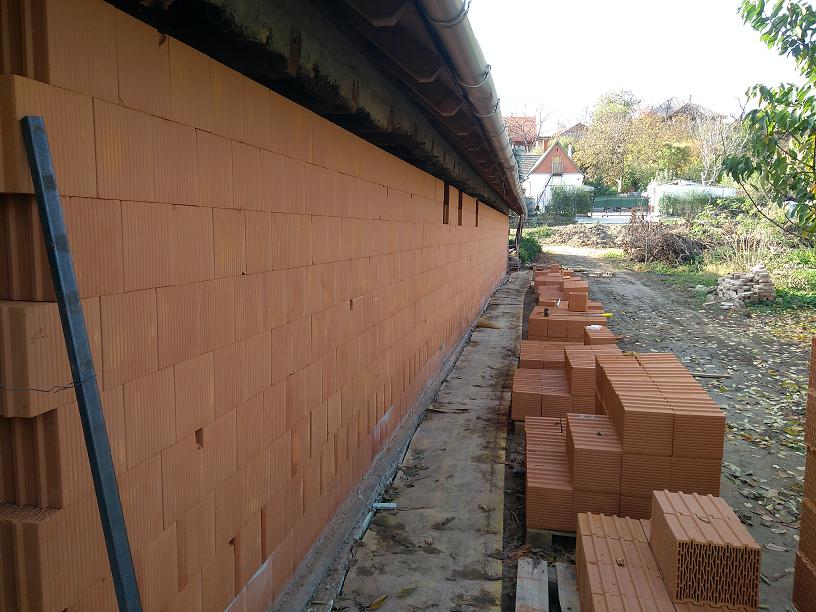

Fogy a tégla...

Több sor már nem fér rá.

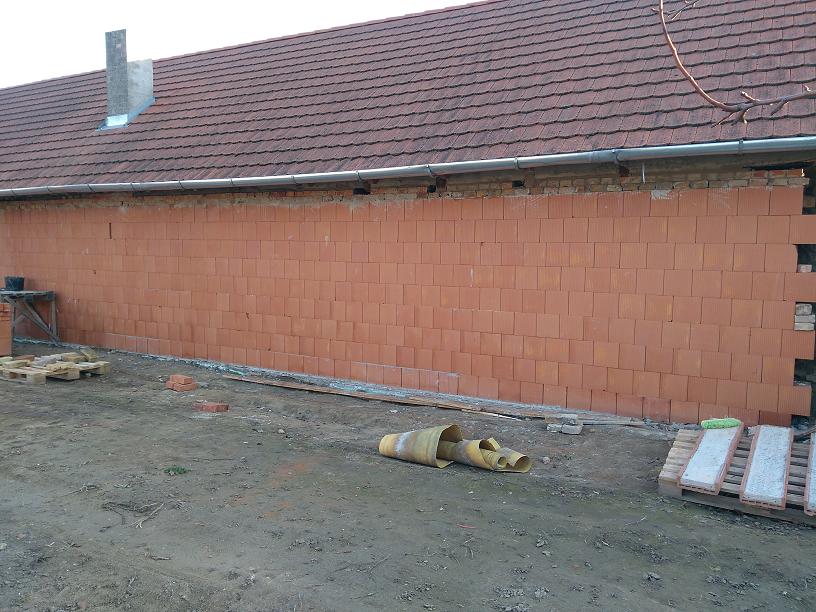

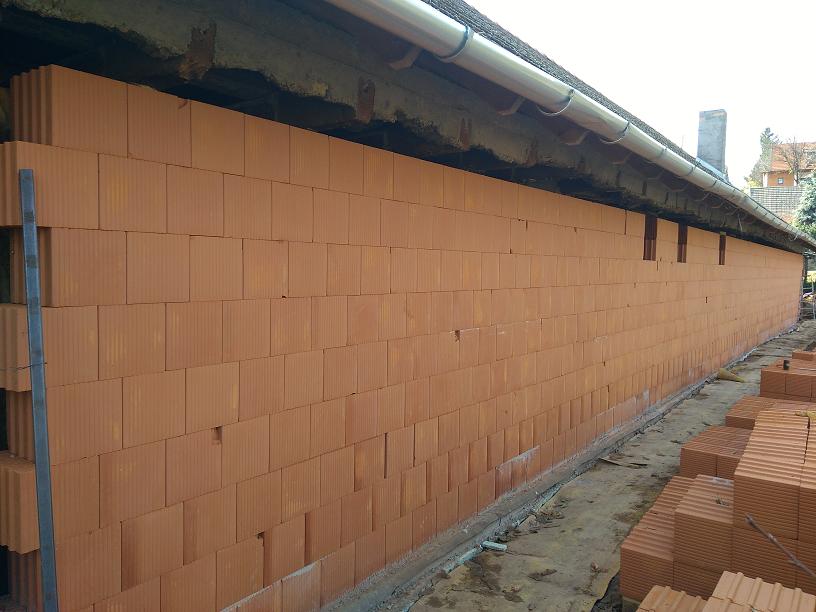

A 2. szobából így néz ki az új fal.

Az üvegtéglák helye precízen kivágva. A
polisztirol lemezek a hőhíd csökkentése miatt lettek beépítve.
Ez
is elég egyedi szerintem :).

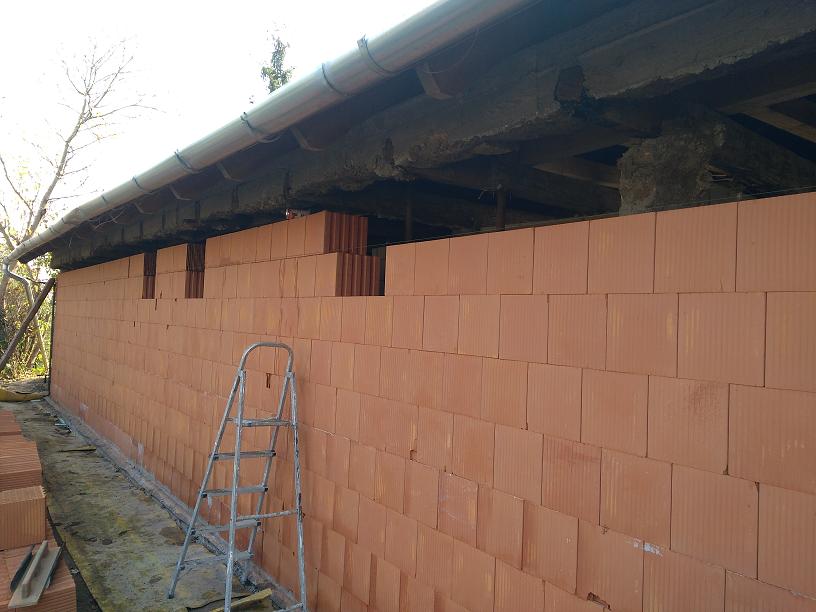

Így néz ki... Közben a fal tetejére elkezdtem rakni a nagyméretű téglákat, amelyek elosztják majd a vasbeton födém terhét.

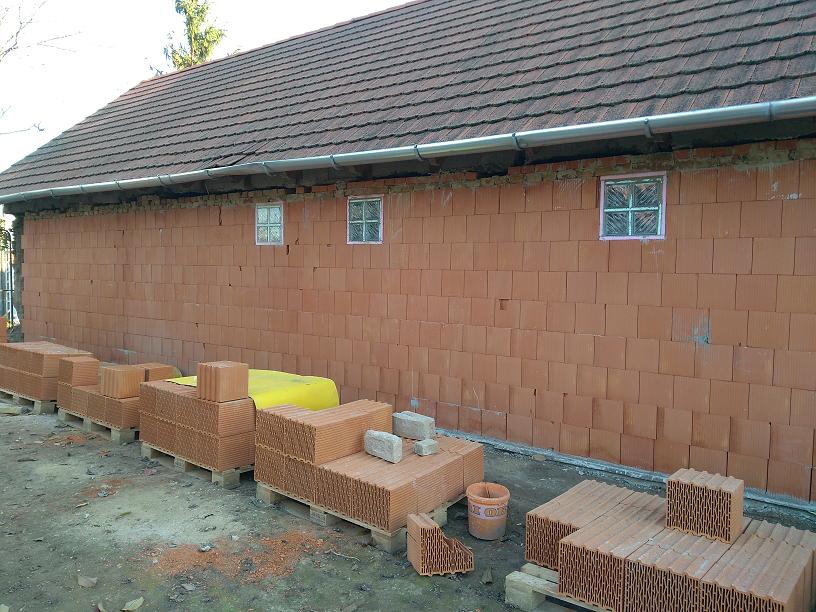

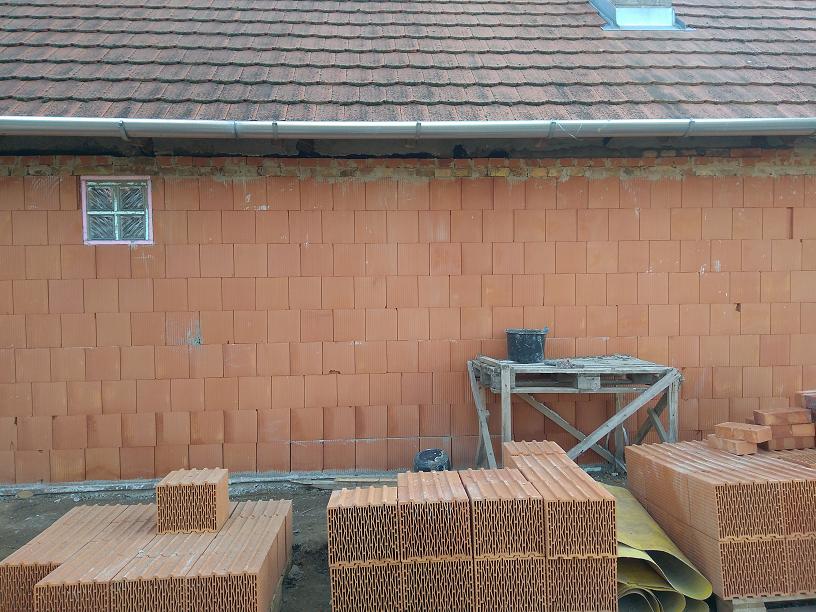

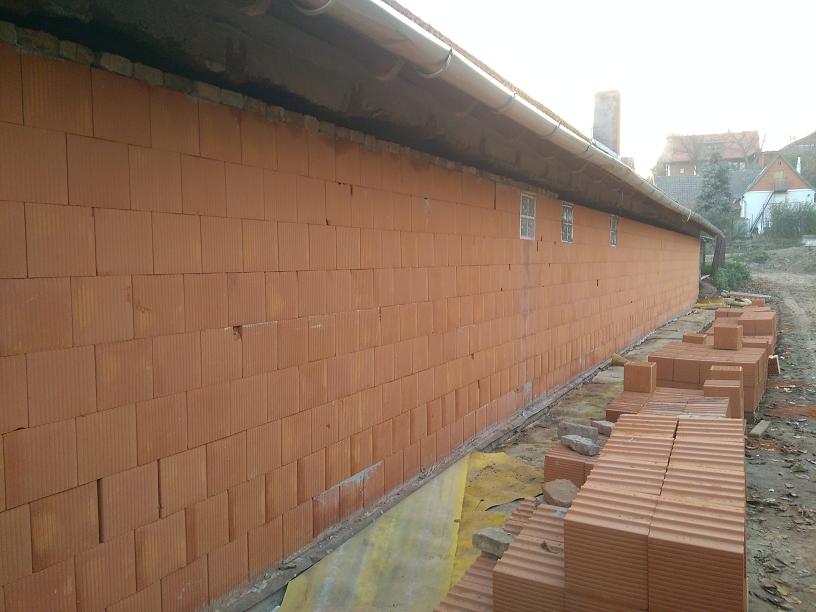

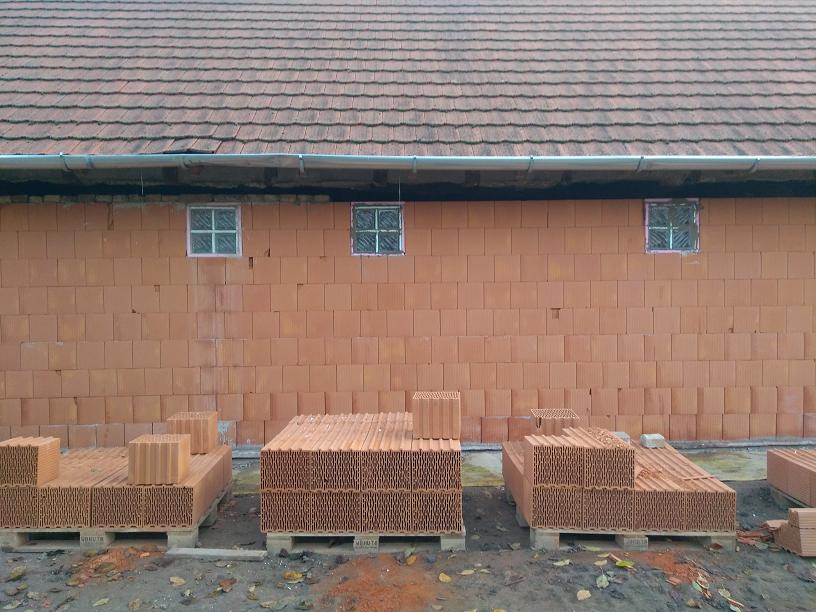

Ablakok a helyükön +1 sor tégla a fal tetején.

Az üvegtéglák csemperagasztóval lettek beragasztva, mert az flexibilis, így ha kissé mozogna, akkor nem reped el.

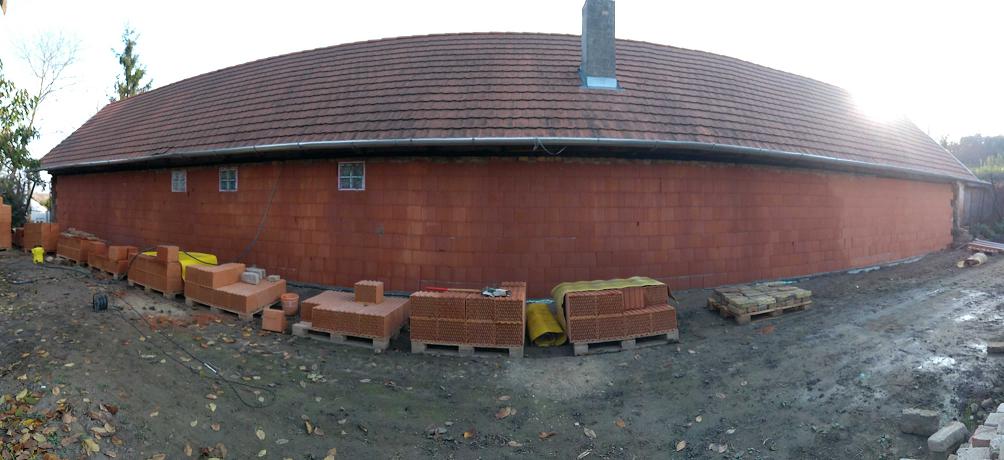

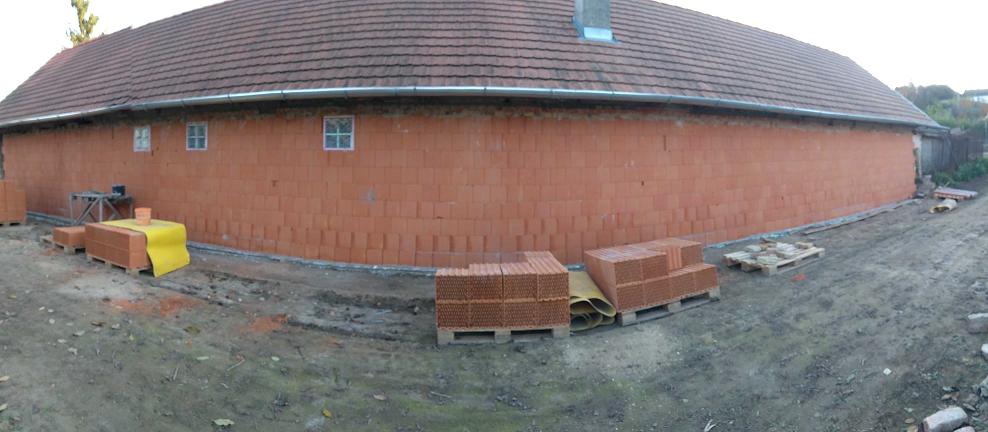

Egy panoráma kép a falról:

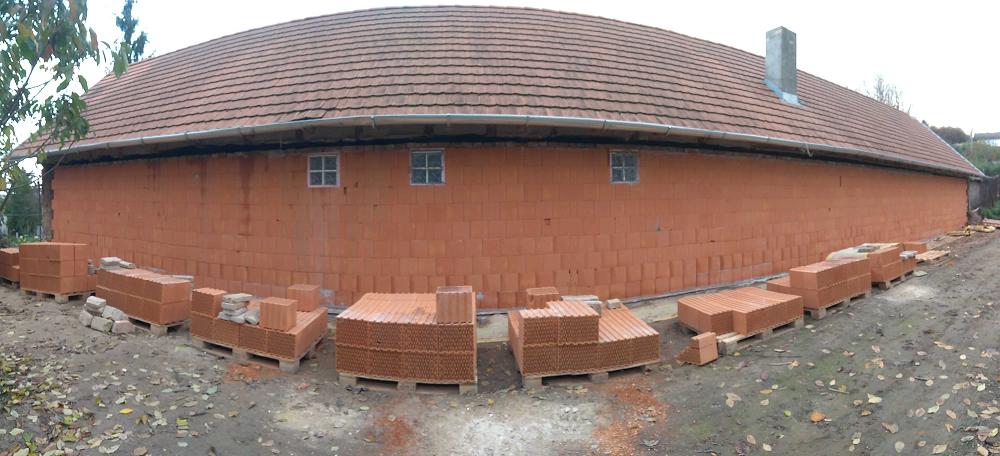

Még egy:

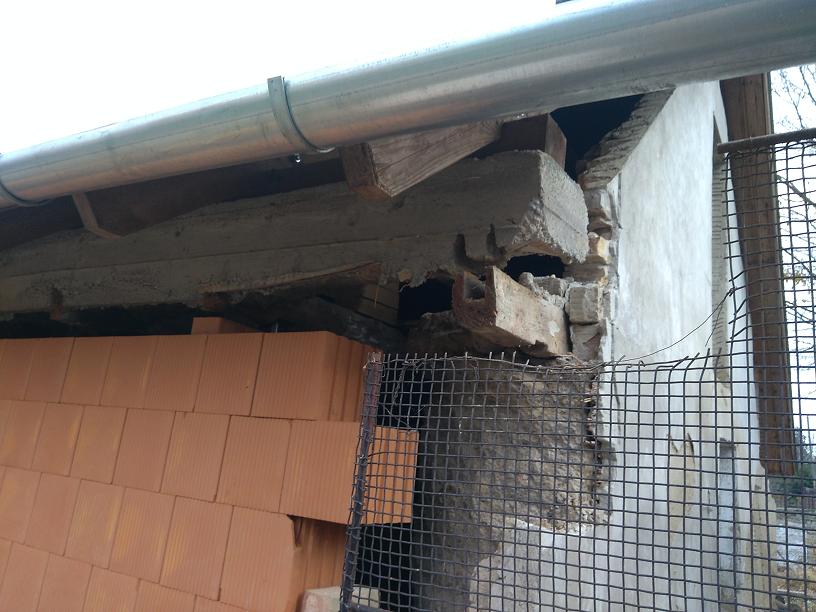

Itt látszik, hogy a műhely mennyire meg van süllyedve a régi fal és az egykori pince miatt.

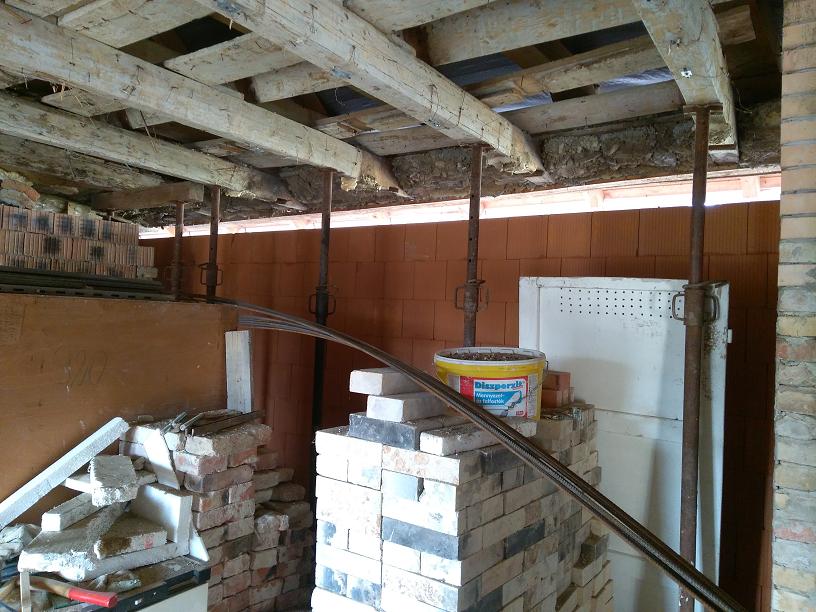

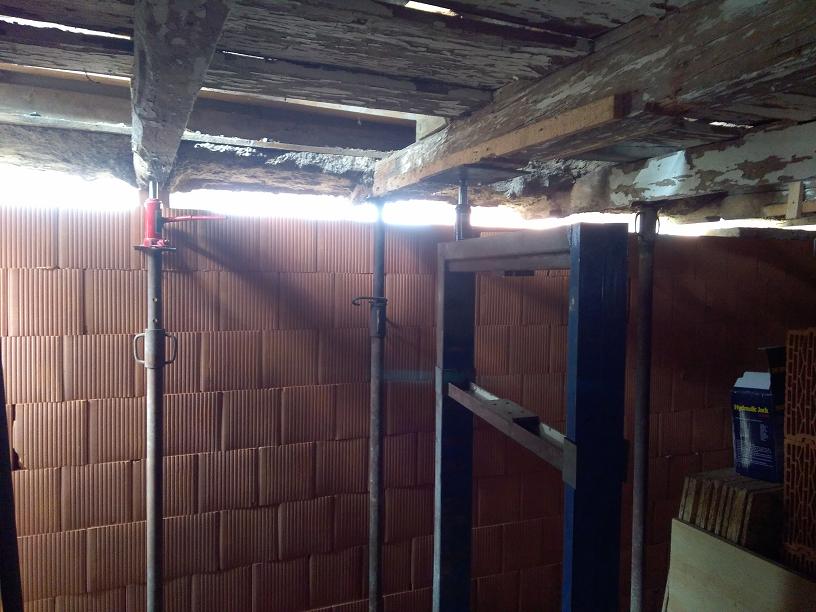

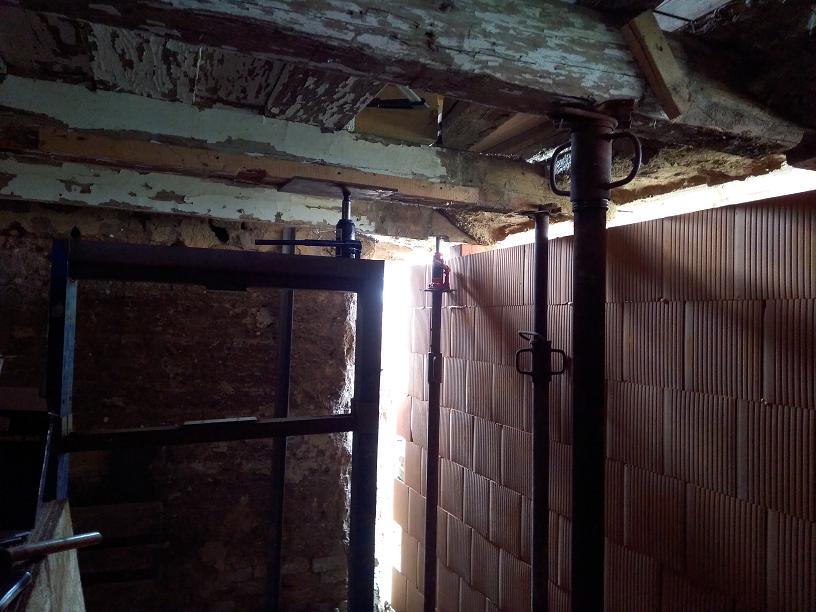

Ezen úgy tudtam segíteni hogy vettem még egy 5 tonnás hidraulikus emelőt és felváltva megemeltem a gerendákat.

Nyílik a rés (a pajzson).

A gerendát kifeszítettem a betonból, hogy meg lehessen emelni. A gerenda helyén látszik az emelés mértéke (kb 15cm).

Máris van hely a nagyméretű tégláknak :).

Még egy kis emelés és meg is van az eredeti szint (ezt belülről lézeres szintezővel ellenőriztem).

Már jó ránézni. A téglák feletti rész
is ki lett kenve habarccsal, majd kissé vissza lett engedve a
tető.

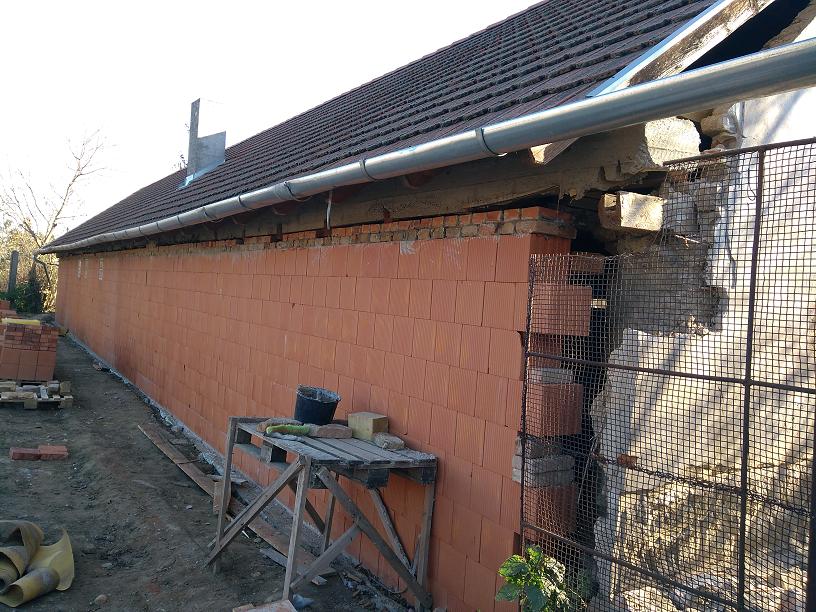

Így már stabilan rá lett ültetve a műhelynél. Muszáj
ráengedni, mert egy viharos szél kidönthetné a falat!
A kötés után
a belső támaszok el lettek távolítva.

Ez a raklapból összetákolt állvány volt a segítségemre, hogy felérjem a fal tetejét. Létráról nem lenne túl biztonságos.

Aztán folytatódott a fal tetejének a kikenése. Sajnos a hideg miatt a nagyszobára már nem jutott idő (utolsó 5 méter).
Így is az utolsó napon viharos szélben
kellett dolgoznom, pedig +8 fok volt.
Folytatás sajnos jövőre. Az
időjárás így is kegyes volt, hogy eddig lehetővé tette az alapozást
és falazást.
Nappal 8 fok alatt viszont már nem kezdek vizes
munkába, mert egyszerűen nem köt meg a kötőanyag.
Ez jó
választásnak bizonyult, mert 2 hétre rá már fagyok voltak...

Az év végi zárókép:
