11. Ismertesse a csoportos rendszerű termelés ...
12. Ismertesse a folyamatos rendszerű termelés...

13. Vázolja fel a technológiai átfutási idők számítási módját
14. Rajzolja fel és értelmezze a gyártási megrendelés

15. Rendszerezze a termelésirányítási rendszerek fő funkcióit
16. Ismertesse a termelési projekt fogalmát és
17. Milyen adatbázisok szükségesek egy termelési terv
18. Mit nevezünk hálótervnek, mi az esemény,
19. Rendszerezze egy termelési projekt hálótervezéssel
20. Ismertesse a CPM határozott időtartamú tervezés

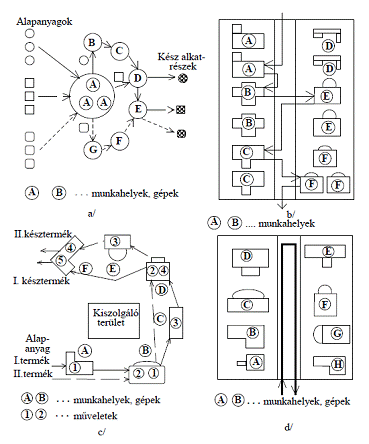

11. Ismertesse a csoportos rendszerű termelés elrendezés típusait, a termék útját a rendszerben, a rendszer előnyeit és hátrányait! Mik a feltételei a csoportos rendszerű gyártási rendszer létrejöttének? Ismertesse a csoport zártsági fokát és a jellegzetes elrendezési típusokat!

A csoportos termelési rendszer megszervezése:
- azonos, vagy hasonló technológiával készülő alkatrészek csoportokba sorolása;
- az egyes alkatrész-csoportok legyártásához szükséges gépek csoportokba sorolása;
- az egyes gépcsoportok térbeli összevonása, elrendezése.

A csoportos rendszerű termelés tipikus gépelrendezési változatai
- bázisműveletes gépkör ,
- homogén gépcsoportok szerinti elrendezés ,
- kör kerület mentén való elrendezés ,
- soros elrendezés.

zártsági fok a termék és a berendezés szempontjából egyaránt vizsgálható.

-A termék szempontjából számított zártsági fok (zt) azt fejezi ki, hogy a csoportba sorolt alkatrészek (termékek) összes műveleti idejének hány %-a folyik a csoporton belül.
Számítási képlete:

A csoportos rendszerű termelés előnyei:
- a termék előállításában résztvevő valamennyi munkahely egymáshoz közel helyezhető el, így a szállítási utak rövidek;
- a termelés irányítása egyszerűbb, a készültségi fok könnyen megállapítható;
- mód nyílik jelentős mértékű szerszámozásra és készülékezésre;
- specializáltabb munkahelyek, magasabb termelékenység;
- a felelősség egyértelműen megállapítható.
A csoportos rendszerű termelés hátrányai:
- érzékeny a profil és a konstrukciós változásra;
- a csoportba vont gépek jó kihasználása nem mindig biztosítható.

12. Ismertesse a folyamatos rendszerű termelés elrendezés típusait, a termék útját a rendszerben, a rendszer előnyeit és hátrányait! Mik a feltételei a csoportos rendszerű gyártási rendszer létrejöttének? Ismertesse a műveletközi tárolók méretezését és a jellegzetes elrendezési típusokat!

Az ütemidő, mint a folyamatos rendszerű termelés legfontosabb időjellemzője
- a munkahely ütem értelmezése,
- a vonal vagy kibocsátási ütem értelmezése.

- egyszerű folyamatos gyártósor,
- komplex folyamatos gyártósor,
- váltakozó tárgyú elágazásos gyártósor,
- a folyamatos és a csoportos rendszer kombinációi.

A folyamatos rendszerű termelés kialakításának feltételei:
- a termelési feladat hosszú időtávra való ismerete;
- a termelési eljárások, a termékek és alkatrészek messzemenő szabványosítása és tipizálása;
- a vertikális és horizontális termelési kapcsolatok (kooperációk)
optimális kifejlesztése;
- a termelés pontos, minden részletében átgondolt technikai előkészítése;
- szigorú technológiai és munkafegyelem;
- magas színvonalú normázás;
- operatív naptári tervezés;
- a kisegítő és kiszolgáló folyamatok zavartalan működése.

A műveletközi készletmennyiség - a kapcsolódó munkahelyek műveleti időtartam különbségével összhangban - időnként lecsökken0-ra, majd folyamatosan legnagyobb értékére nő.

Nkh - a vizsgált időszak (pl. egy műszak) alatt előállítandó termékmennyiség (pl. db),
t i - az i-edik munkahely műveleti ideje (pl. perc/db),
t i+1 - az (i+1)-edik munkahely műveleti ideje (pl. perc/db).

13. Vázolja fel a technológiai átfutási idők számítási módját a termelő berendezések háromféle kapcsolási módja esetén! Hogyan kell megszervezni a termékek mozgatását az egyes kapcsolási típusokban?

A technológiai átfutási idő nagysága függ:
- a műveleti idők hosszától,
- a sorozatnagyságtól,
- az ún. műveletkapcsolástól.

A műveletkapcsolás lehet:
- soros (egymás utáni) kapcsolás, ehhez csoportos (pl. egységrakományos) mozgatás tartozik,
- párhuzamos kapcsolás -> egyenkénti mozgatás,
- vegyes kapcsolás -> vegyes mozgatás.

Soros kapcsolás: az egymás után következő műveletek csak akkor kezdődnek, ha a megelőző művelet a sorozat minden tagján befejeződött.

A soros előnye a munkahelyek folyamatos terhelése és a könnyű szervezhetőség. Hátránya a leghosszabb átfutási idő.

Párhuzamos kapcsolás: a munkadarabok várakozás nélkül kerülnek munkahelyről-munkahelyre.
A párhuzamos kapcsolás előnye az elvileg lehetséges legrövidebb átfutási idő, hátránya a munkahelyek szakaszos terhelése. Akkor használják, ha a műveleti idők közel azonosak, illetve ha nagyon gyorsan kell valamit megcsinálni.
Vegyes kapcsolás: az egyes munkadarabok munkába vétele minden soron következő munkahelyen megkezdődik, még mielőtt a sorozat minden tagján befejezték volna az előző műveletet. A munkahelyek folyamatos terhelése melletti legrövidebb átfutási időt adja. A soros és a párhuzamos kapcsolás előnyeit igyekszik egyesíteni.

Soros kapcsolás:
Tc = tá+ (n-1)tá
Párhuzamos kapcsolás:
Tc= tá+(n-1)tfı
Vegyes kapcsolás:
Tc= tá+(n-1)(Stn-Stk)

14. Rajzolja fel és értelmezze a gyártási megrendelés kezelésének funkcionális működési modelljét abban az esetben, ha a kiszolgáló rendszerben gyártástervezés is van!

A rövidítések magyarázata:
GYT - gyártási terv
GYU - gyártási utasítás
AS - anyagszükséglet
GYD - gyártási diszpozíció
KGY - kiadás gyártásra
VIGY - visszavét gyártásból

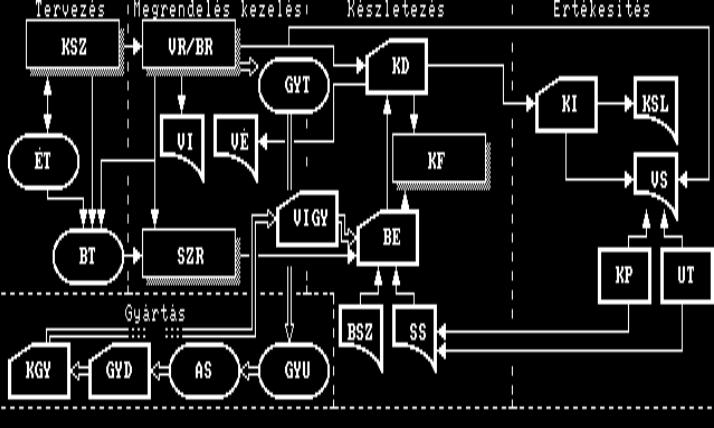

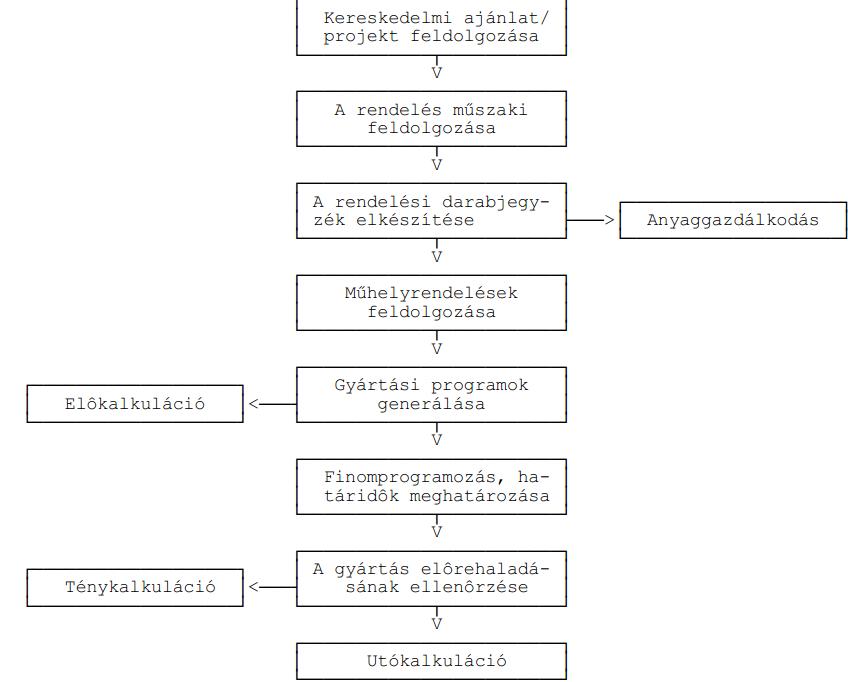

Ha egy vállalatnál termelési tevékenység is van, akkor a megrendelés kezelési folyamatban a vevői rendelés (VR) rendszerbe való belépésének pillanatában a megrendelés teljesítés alternatívájaként lép a rendszerbe a termelésifolyamat (3. ábra). Ha a megrendelt termék nem található meg a raktári készletben, akkor elindul a termelési terv (GYT) elkészítése. Ebben a lépésben történik meg a pénzügyi vonalon az előkalkuláció, amely az árajánlat készítésébe csatlakozik. A munkafolyamat felbontási rendszere (work breakdown system, WBS; 4. ábra) alapján a tevékenységek időszükségletét gyűjti össze a rendszer, amely alapján elkészíti a termelési utasítást (GYU). A termelési utasításnak a termék alkatrészek beépülési jegyzéke szerinti részekre való lebontása alapján határozza meg a rendszer az anyagszükségletet (AS), majd gondoskodik a megfelelő anyagok, félkész termékek beszerzéséről (beszállítók minősítése, megrendelési bizonylatok elkészítése stb.).

15. Rendszerezze a termelésirányítási rendszerek fő funkcióit, felépítésüket, fajtáit és működésüket beleértve a kapcsolódó pénzügyi és irányítási funkciókat!

16. Ismertesse a termelési projekt fogalmát és végrehajtásának lépéseit! Mi a WBS és hogyan épül fel?

Mindazon feladatok összessége, melyek komplex tevékenység folyamatok által megoldhatók, jól körülhatárolt célt képesek elérni előre rögzített határidőre és teljesítményen, adott költségkereten belül.

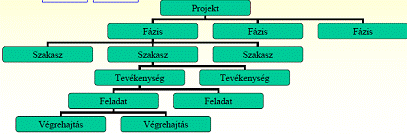

WBS
felülről lefelé történő lebontás
• egyre részletesebb
• a feladatok szintjéig bontja le a folyamatokat

17. Milyen adatbázisok szükségesek egy termelési terv elkészítéséhez? Mi a Gantt diagram és mit jelent a BOM lista?

BOM lista = Anyagszükségleti lista
Arra a kérdésre ad választ mikor, milyen anyagokra van szükség a termelési folyamatban.

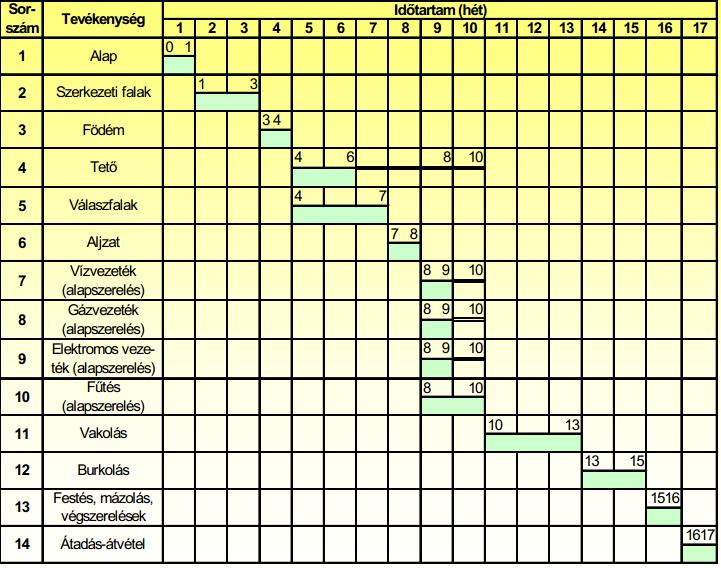

Gantt-diagram a projekttervezés egyik eszköze.

18. Mit nevezünk hálótervnek, mi az esemény, mi a tevékenység és mit jelent a látszattevékenység?
A hálós tervezési eljárások figyelembe tudják venni és megfelelő módon tudják ábrázolni:
- az egyes tevékenységek, folyamatok bonyolult, egymástól függő vagy egymásra ható összefüggéseit,
- az egyes tevékenységek, folyamatok megvalósítása során kitűzött részhatáridő változások hatásait a végső határidőre,
- az egyes tevékenységeknek a folyamat végrehajtása során változó fontossági sorrendjét és ennek segítségével a kritikus utat,
- a különböző célok szerinti optimalizálást.

Háló: Olyan súlyozott körmentes, irányított gráf, amelynek egy kezdő és egy végpontja van.

esemény: valamely folyamat, tevékenység kezdetét és befejezését jelentő pont, időt, erőforrást, költséget nem igényel. (a hálóban általában körrel ábrázoljuk).

Tevékenység: olyan folyamat, mely adott időben, időtartam alatt játszódik le, és erőforrást, költséget igényel.

Látszattevékenység: fontos szerepe van a háló szerkezetében, és számításában is. Jellemzője, hogy általában idő, költség, és erőforrás igénye nincs. A hálók logikai összefüggéseinek kifejezésére szolgál.

19. Rendszerezze egy termelési projekt hálótervezéssel való megoldásának megjelenítési módjait! Mi a gráf, mit nevezünk élnek és csúcsnak? Mit jelent a háló gráfelméleti szempontból?

Gráf: pontoknak és éleknek (irány nélküli vagy irányított) valamilyen halmaza, a halmaz elemei közötti kapcsolatok feltüntetésével.

G = (N,A) egy véges ponthalmaz (csúcsok),
Egy véges pontpár halmaz (élek) együttese.

A tevékenység-nyíl hálóknál az élek reprezentálják a tevékenységeket, a csomópontok az eseményeket.

 A tevékenység-csomópontú hálóknál, az élek reprezentálják az eseményeket, a csomópontok a tevékenységeket.

 Az esemény csomópontú hálóknál is az élek reprezentálják a tevékenységeket, a csomópontok pedig az eseményeket, de itt az események hangsúlyozása lényeges. Míg a tevékenység-nyíl hálóknál az események ábrázolását el is hagyhatjuk.

Háló: olyan súlyozott körmentes, irányított gráf, amelynek egy kezdő és egy végpontja van.

20. Ismertesse a CPM határozott időtartamú tervezés menetét és értelmezze a kritikus út fogalmát! Definiálja a tevékenységek legkésőbbi kezdésének és legkorábbi befejezésének időpontját!

A CPM (Critical Path Method = kritikus út módszere) hálóterv egy munkamenet-terv folyamatábrája speciális gráf-modell alakjában ábrázolva.
A CPM-háló a tevékenységek befejezés-kezdés kapcsolatára épül.
A CPM-háló tevékenység-orientált, tevékenység-él típusú modell.

Ismerjük a tevékenységeket, azok minden jellemzőjét. A CPM-hálók elemkészletének nevezzük azokat az egyezményes jelöléseket, melyek segítségével a folyamat ábrázolható.

Az ábrázolás során:
- folytonos vonallal (él) jelöljük a tevékenységeket,
- körrel vagy nyújtott körrel (csomó) jelöljük az eseményeket,
- két párhuzamos vonallal (él) jelöljük a fiktív tevékenységeket, melyeknek csak időigényük van és általában egy tevékenység "befejezését" jelentik,
- szaggatott vonallal (él) jelöljük a látszattevékenységeket, melyek az egyes tevékenységek közötti függőségi kapcsolatokat fejezik ki.

A kritikus út a tevékenységek azon sorozata (vagy akár egyetlen tevékenység), amely meghatározza a projekt számított befejezési dátumát.

Legkésőbbi kezdés: tevékenység legkésőbbi kezdési pontját értjük.
