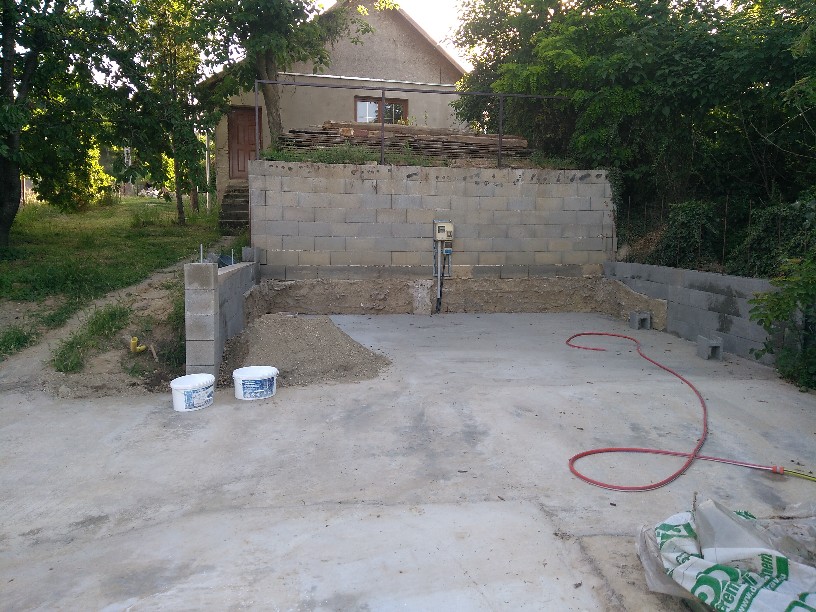

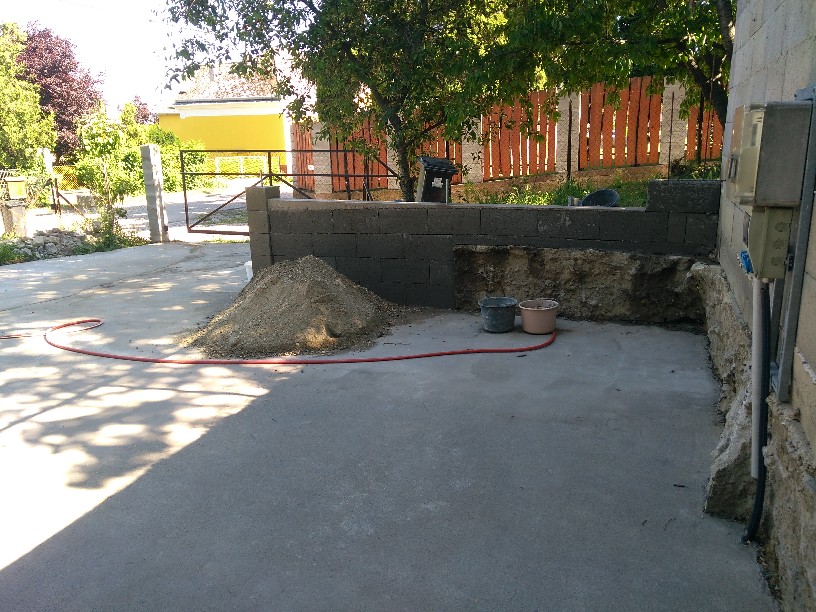

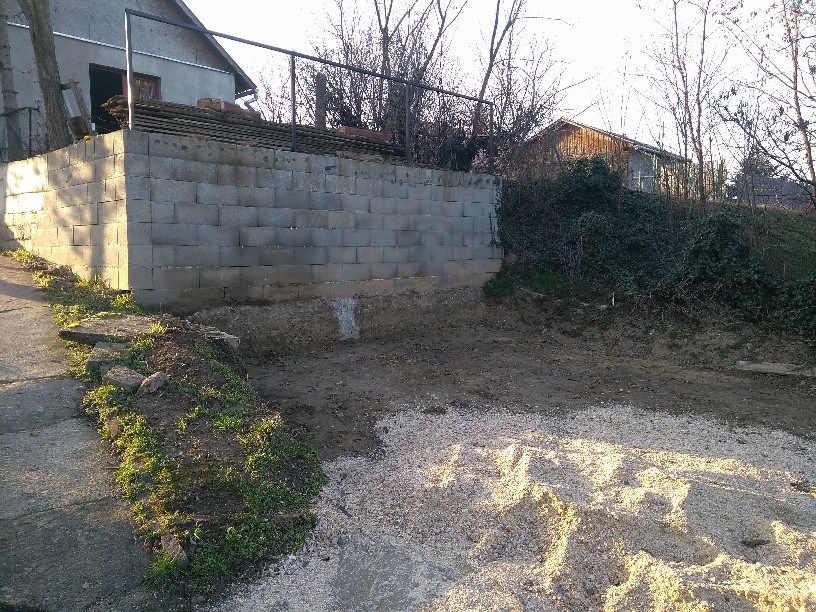

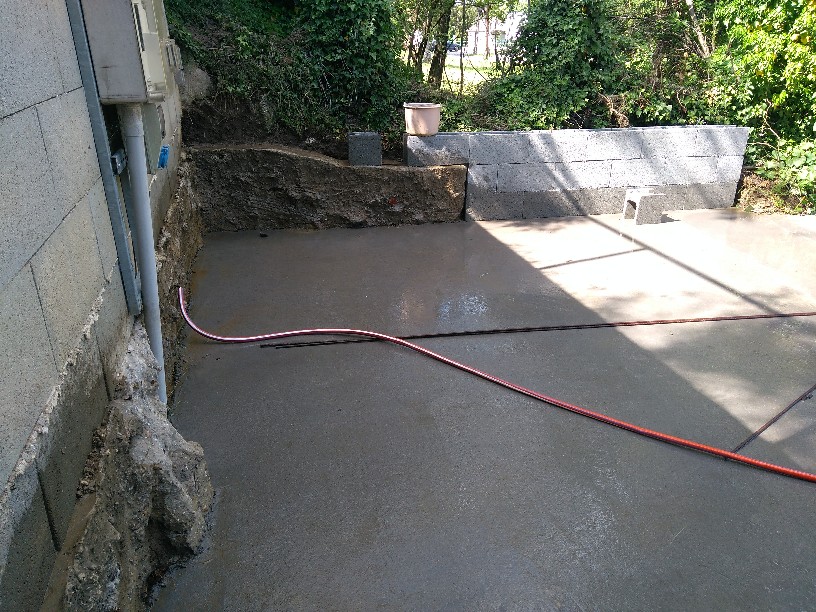

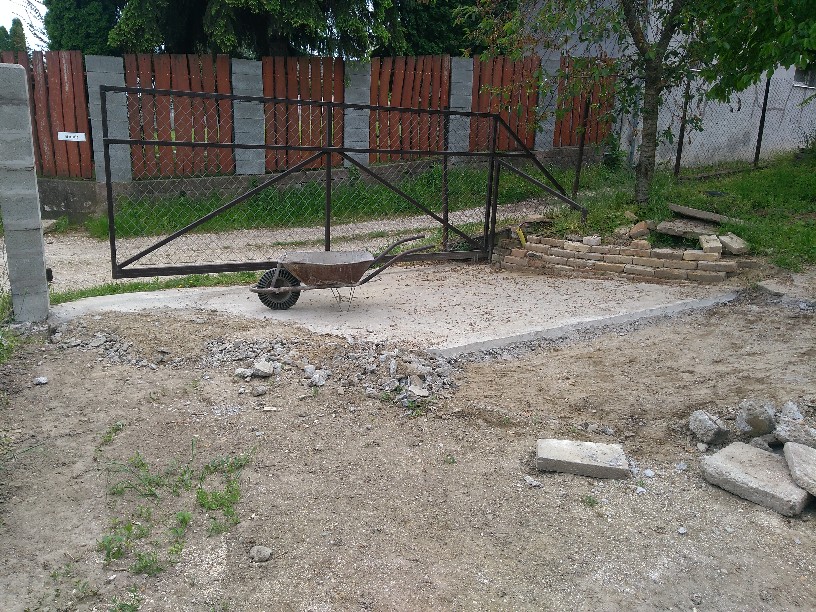

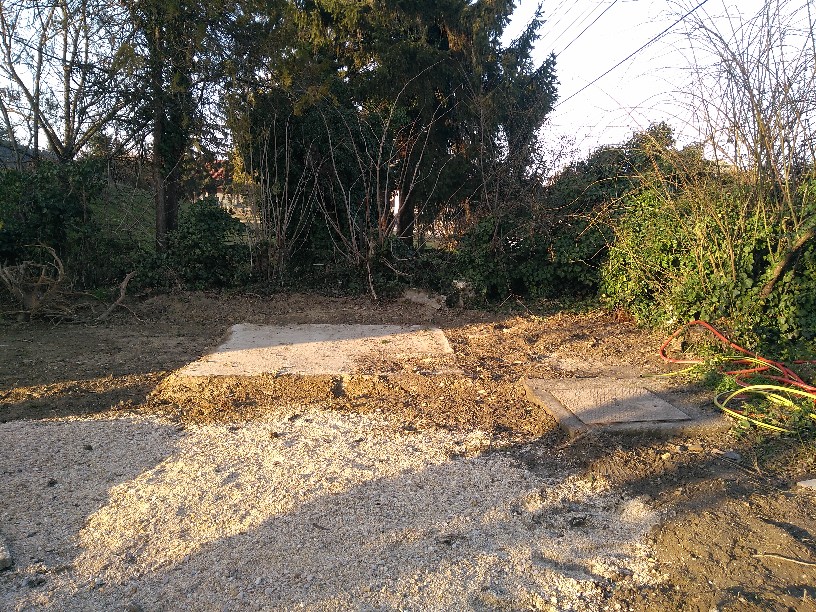

A kocsibeálló...

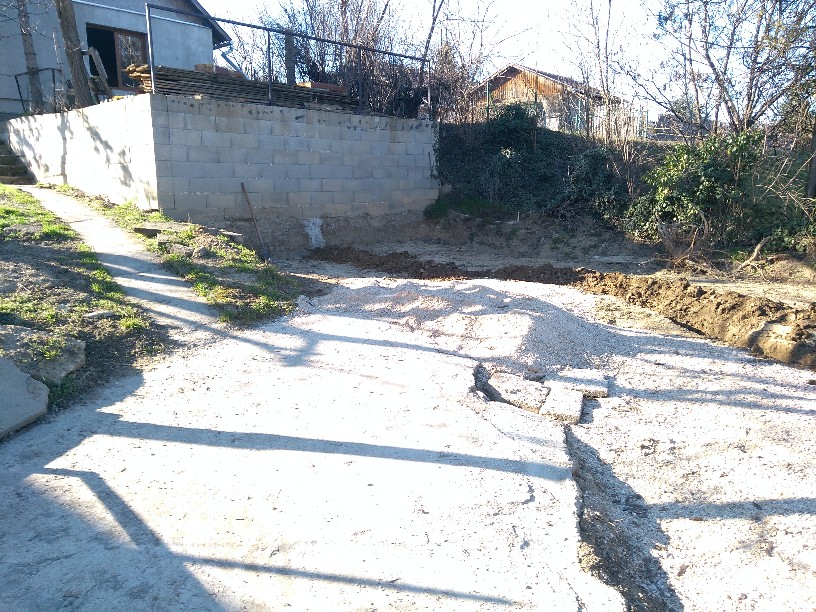

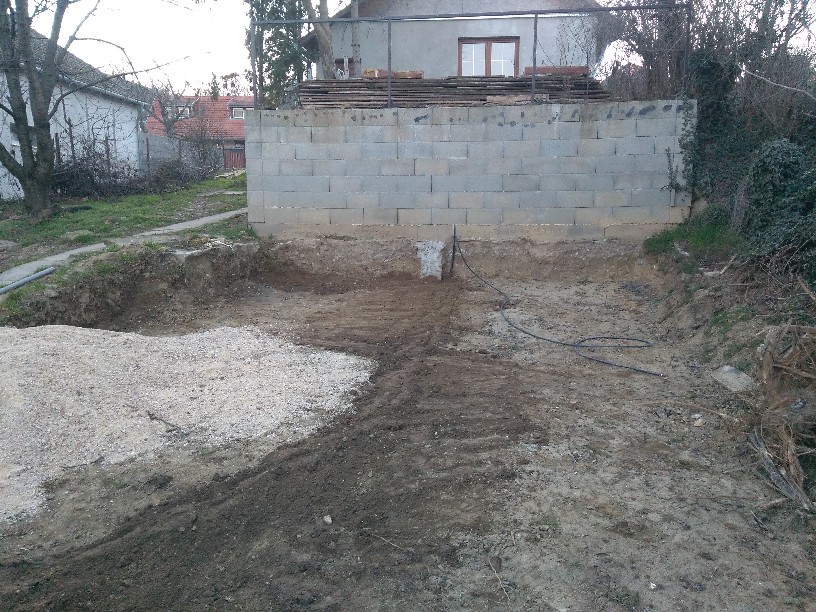

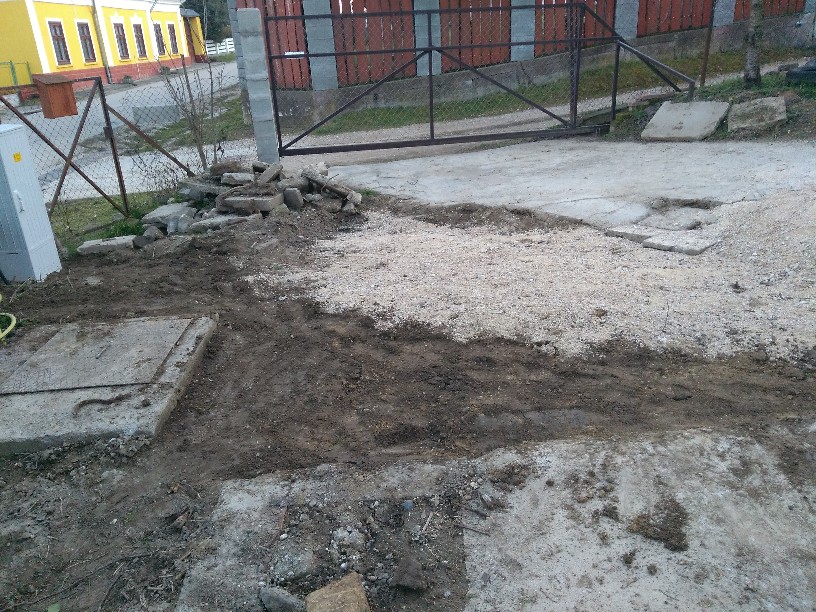

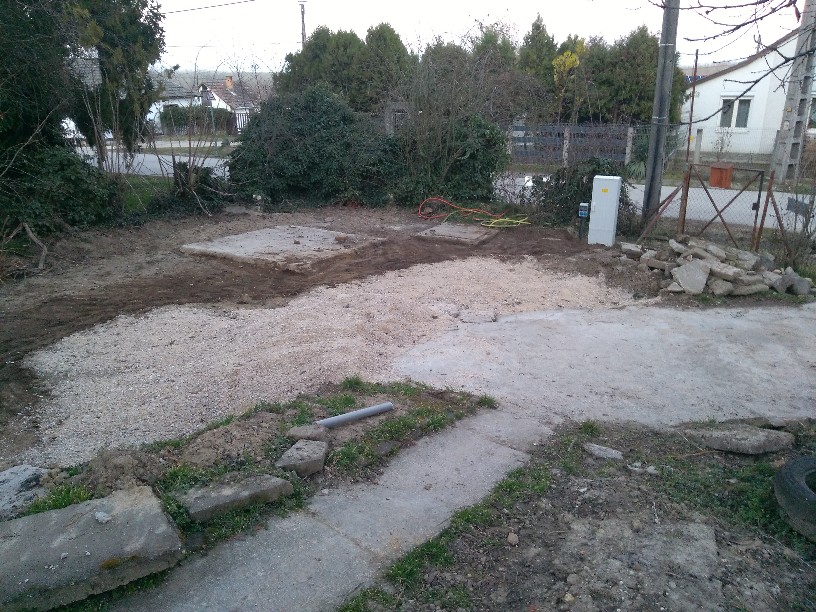

Mivel a telek elején meglehetősen nagy a szintkülönbség, így a támfal előtti részen lejjebb kellett ásni a szintet.

A
beton alá egy kis murva került elterítésre.

Hátul
előkerült a régi szennyvíz akna teteje. Legalább annyival kevesebbet

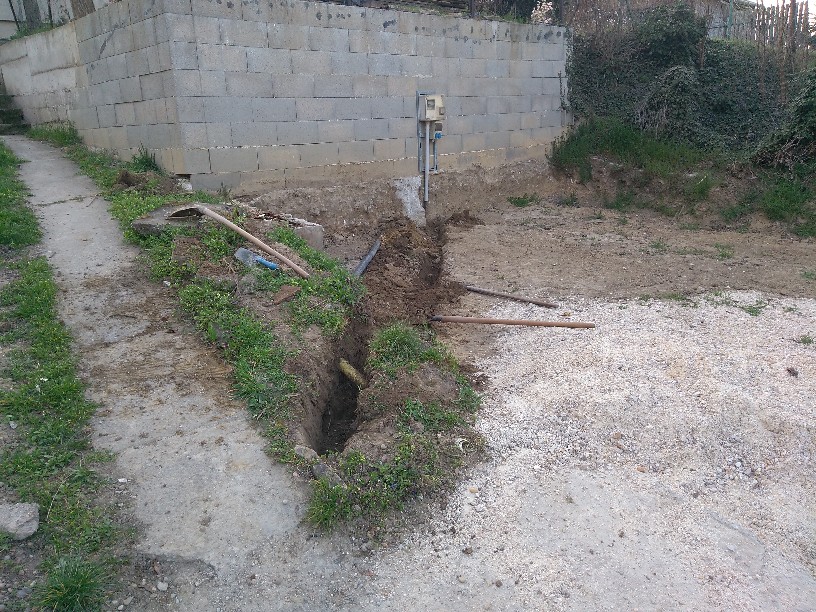

kell betonozni.

A
betonozás előtt viszont jöhetett egy kis kábel fektetés (nem a WC-n,
ennyire nem vagyok közönséges) .

A
kocsibeállónál is szeretnék dugaljat és később egy fali töltőt, mert
az elektromos autóké a jövő.

Volt

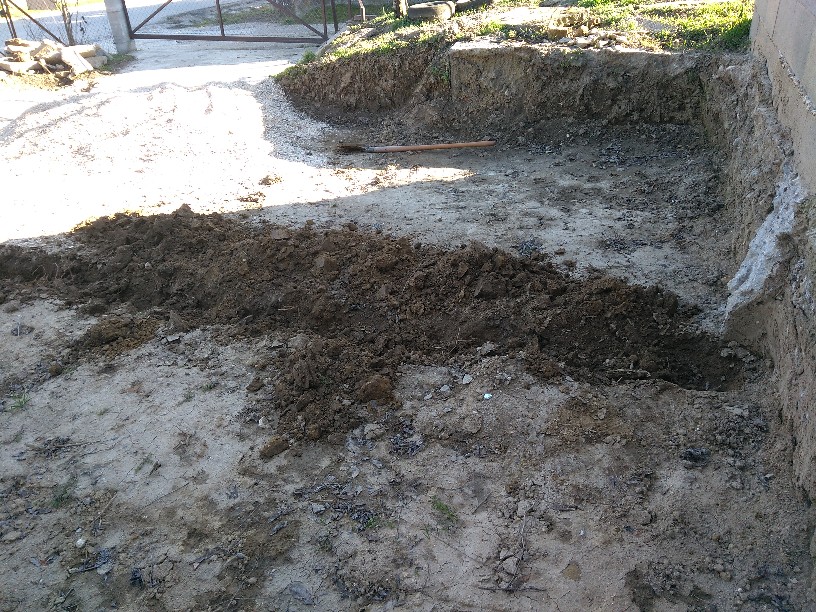

mit ásni...

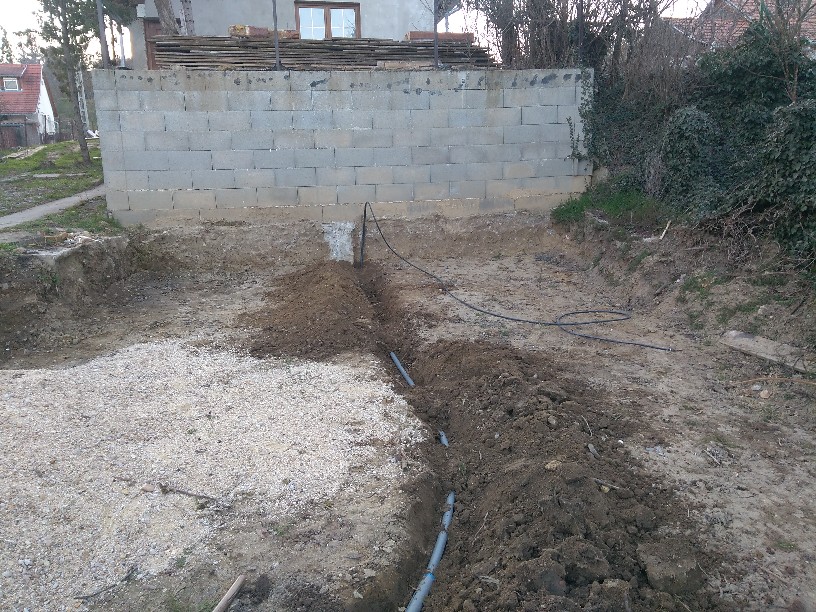

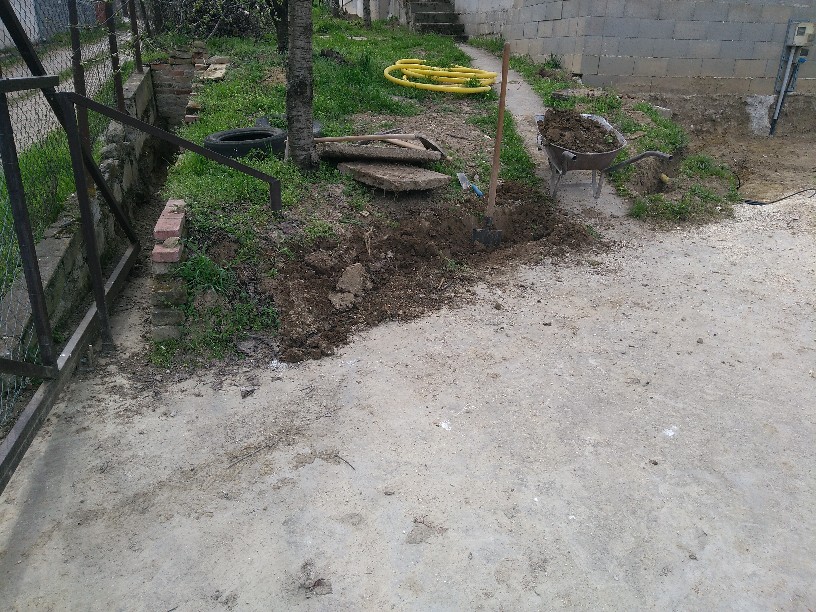

A
nyomvonal nagyjából a kocsibeálló középvonalában indul és az aknánál

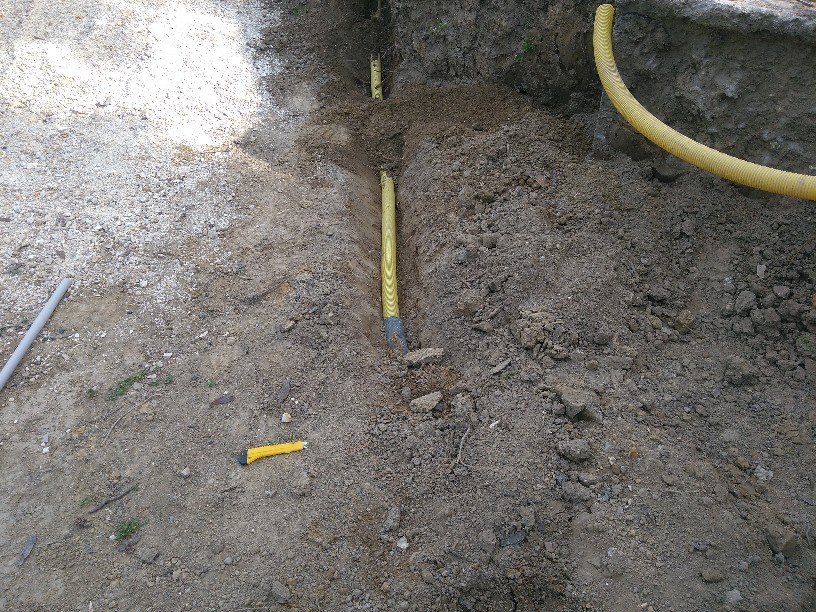

irányt vált az elosztódoboz felé.

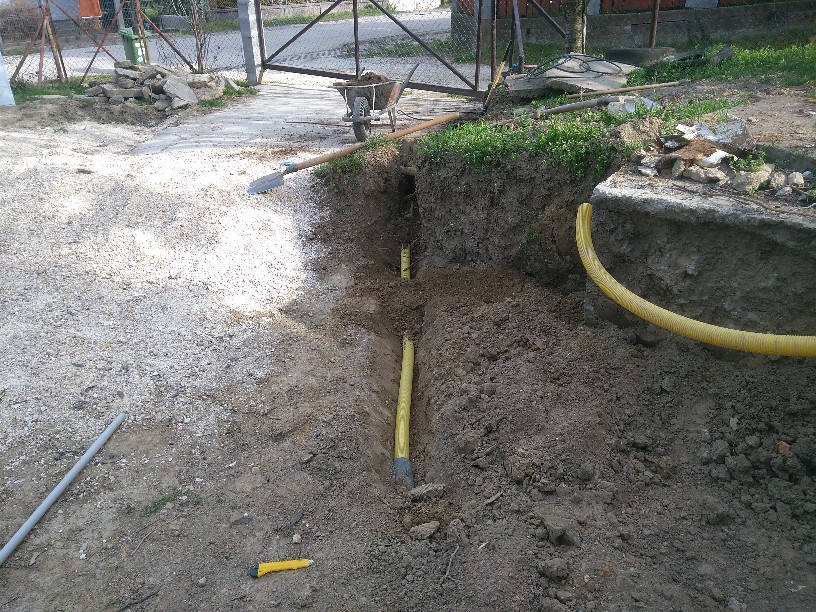

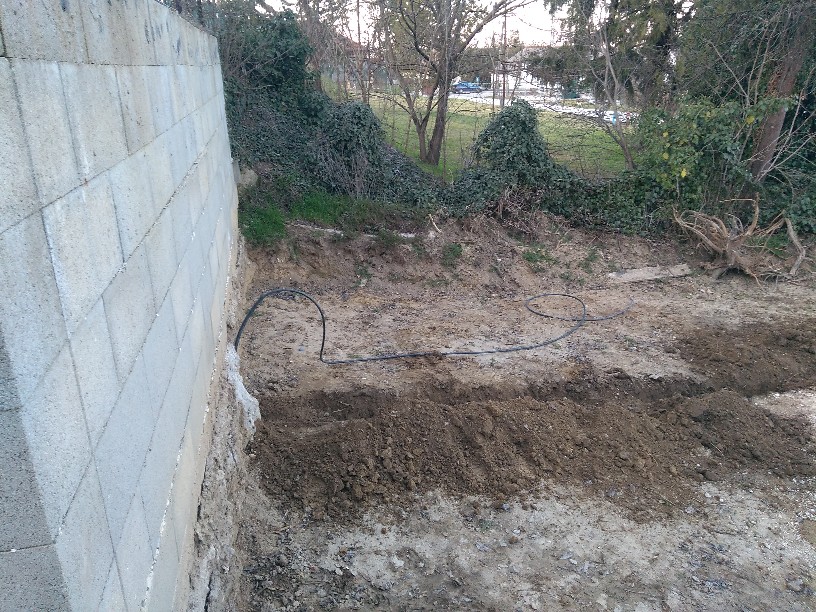

Ide

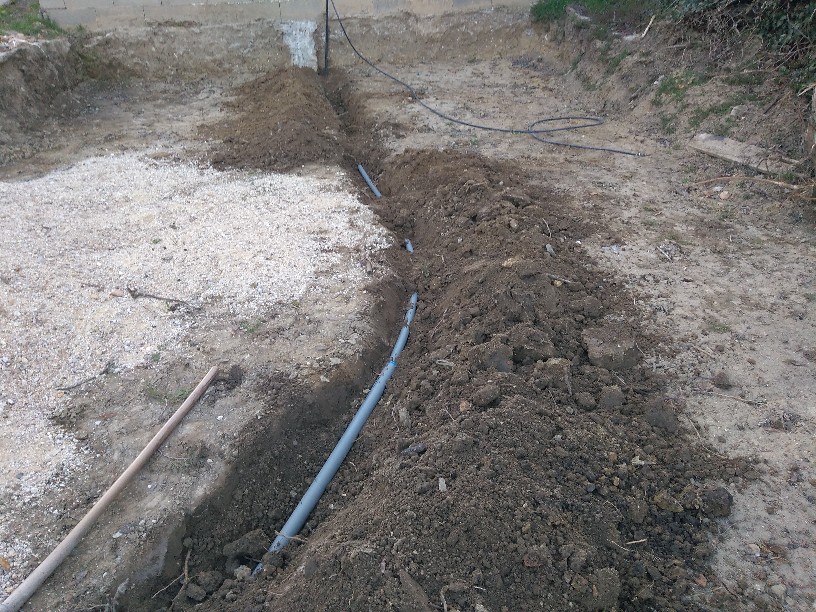

egy 5x6mm2-es földkábel került (a kis távolság miatt), ez mindenféle
maradék KPE cső és gégecső felhasználásával.

Szakaszosan
be lett temetve, hogy ne mozduljon el.

A

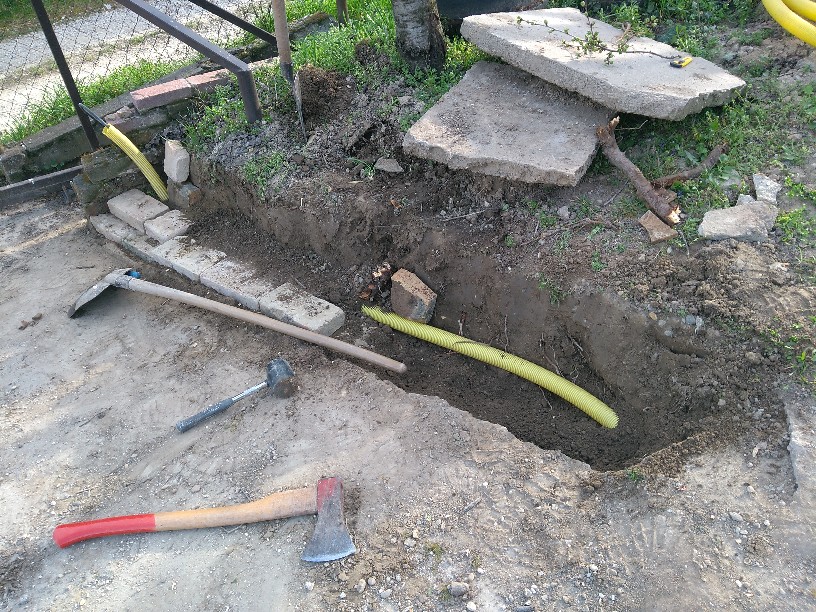

Duna-kanyar PVC csőből...

A

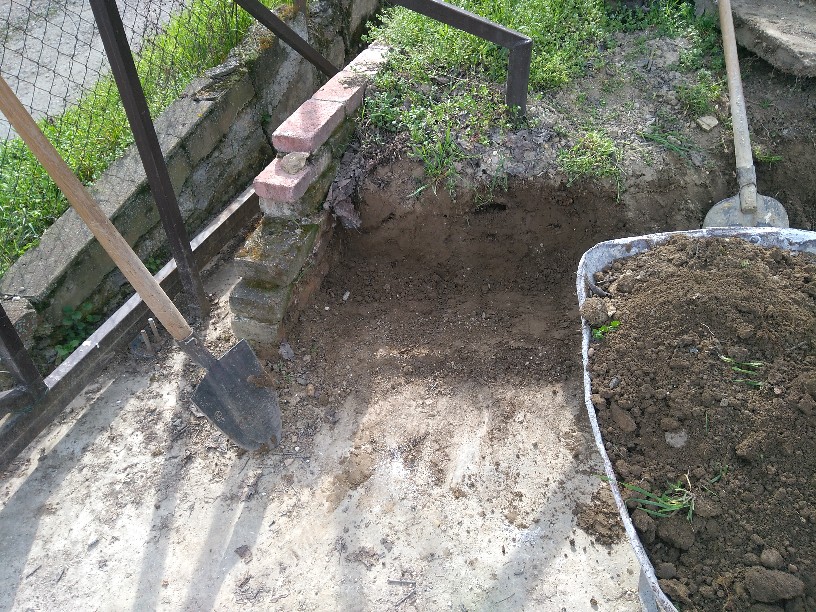

kábel be lett fűzve az elosztódobozhoz, majd be lett temetve.

Egy
kis tömörítés és simítás.

Elástam
a csatabárdot, vagyis a kábel árkot.

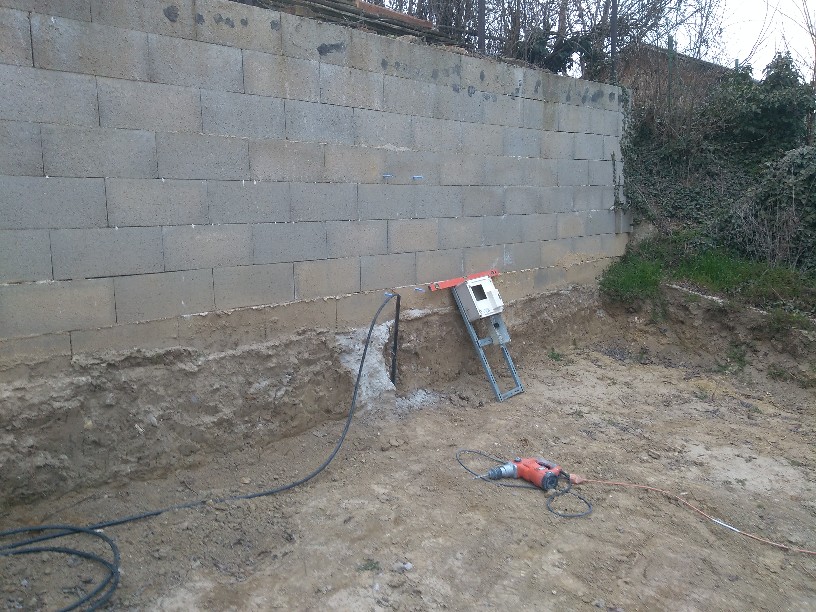

A
régi elosztódoboz jó lesz még ide a támfalra. Persze a betonból még
kellett egy kicsit vésni.

Négy
hosszú dübellel fel lett fúrva a támfalra.

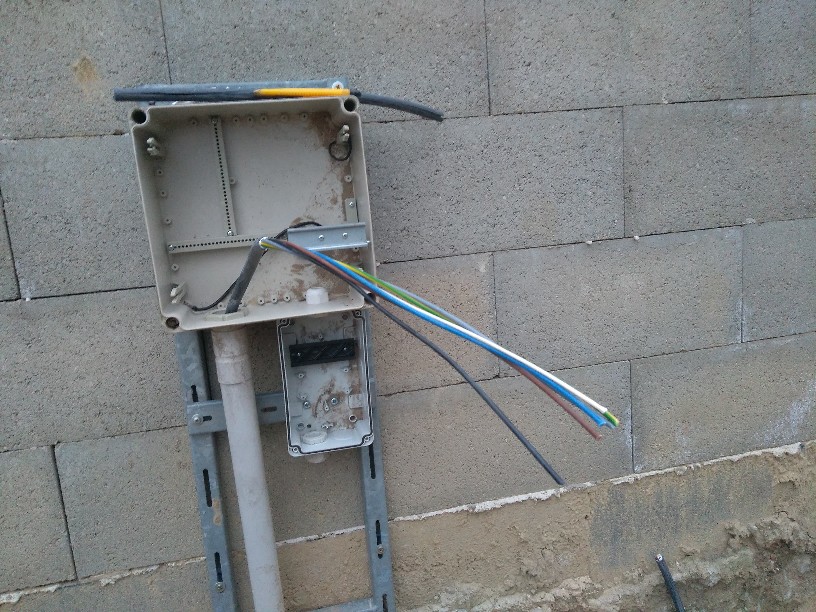

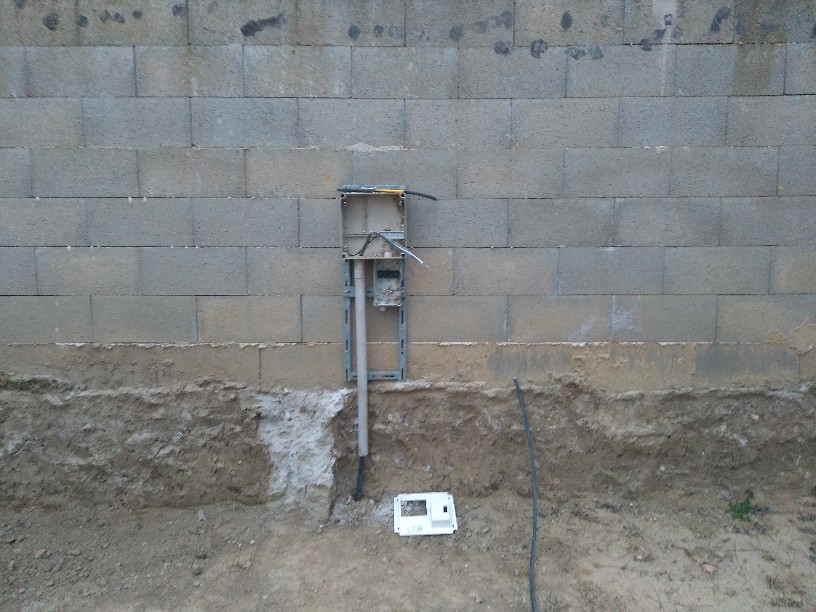

Kábel
befűzve, megblankolva.

Mára

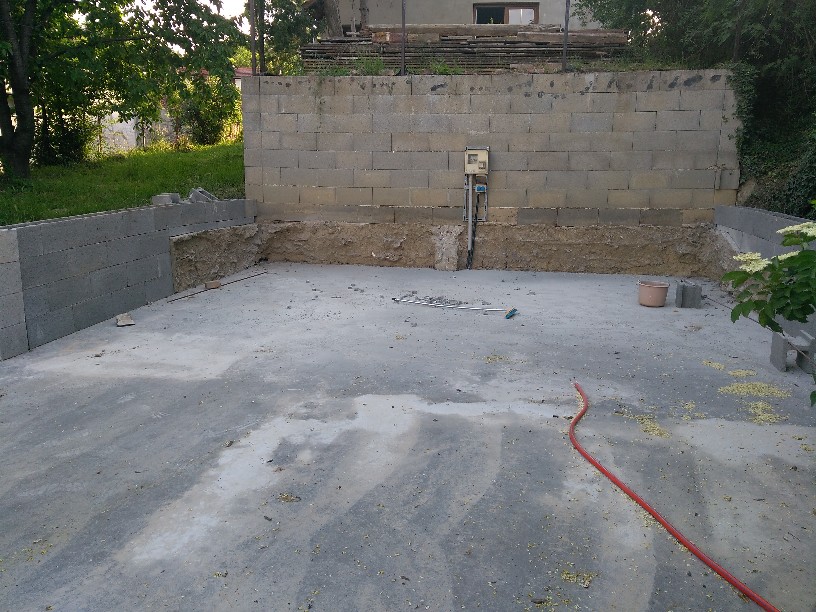

ennyi elég. Mehet rá a fedő.

Másnap

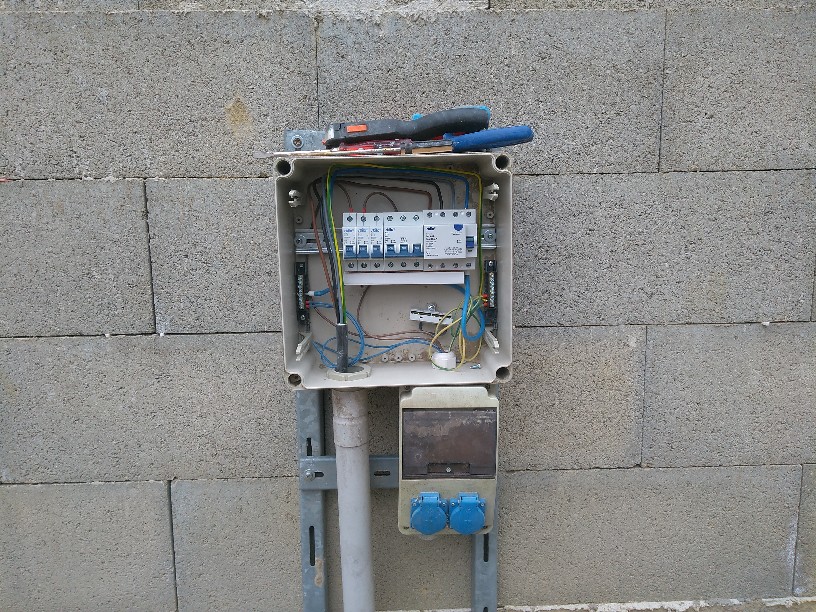

bekerült a kalapsín, hibaáram kapcsoló és a kismegszakítók.

Jöhet

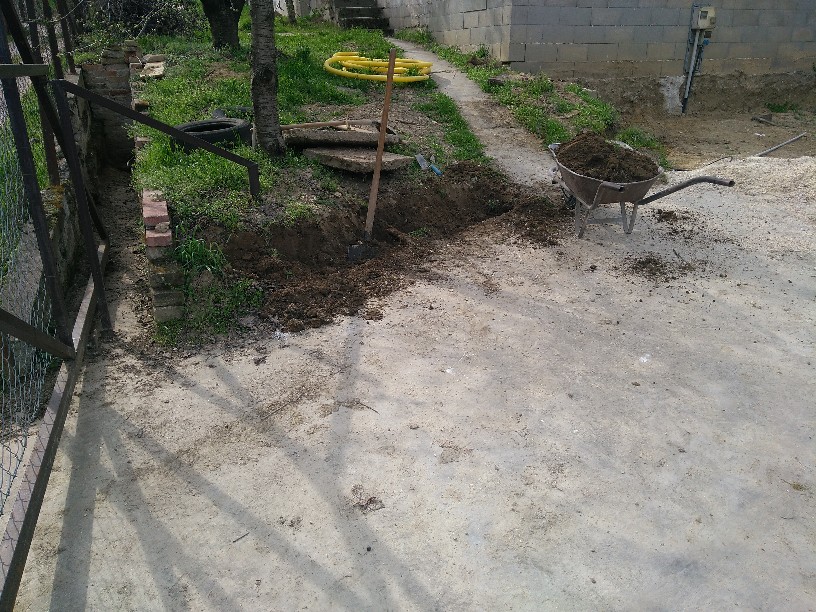

a következő kábel a jövőbeli kapunyitóhoz. Ezt vagy most lehet beásni
a földbe, vagy soha. Utólag nem szeretném felbontani a betont.

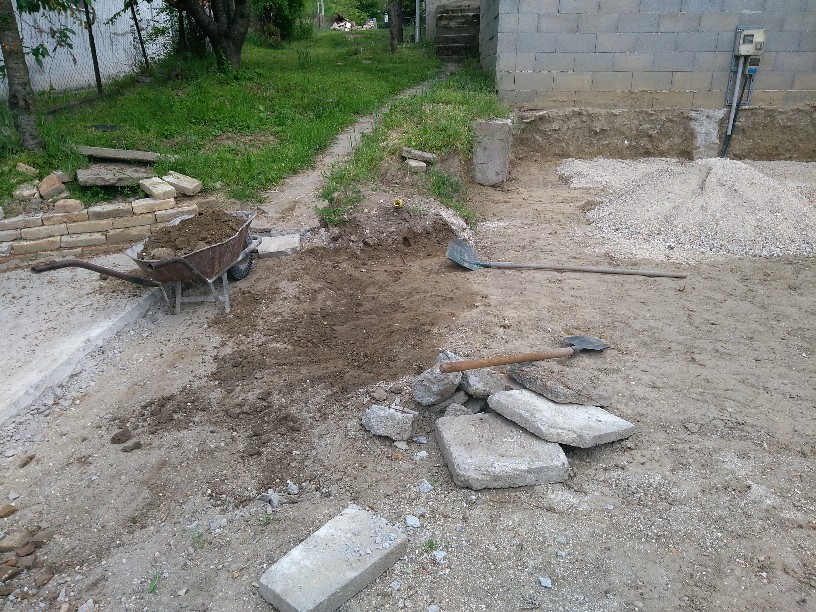

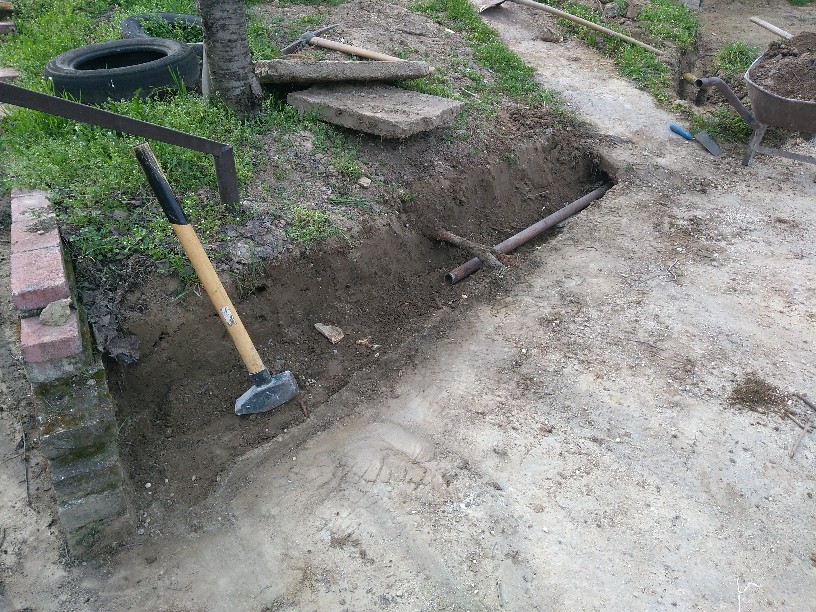

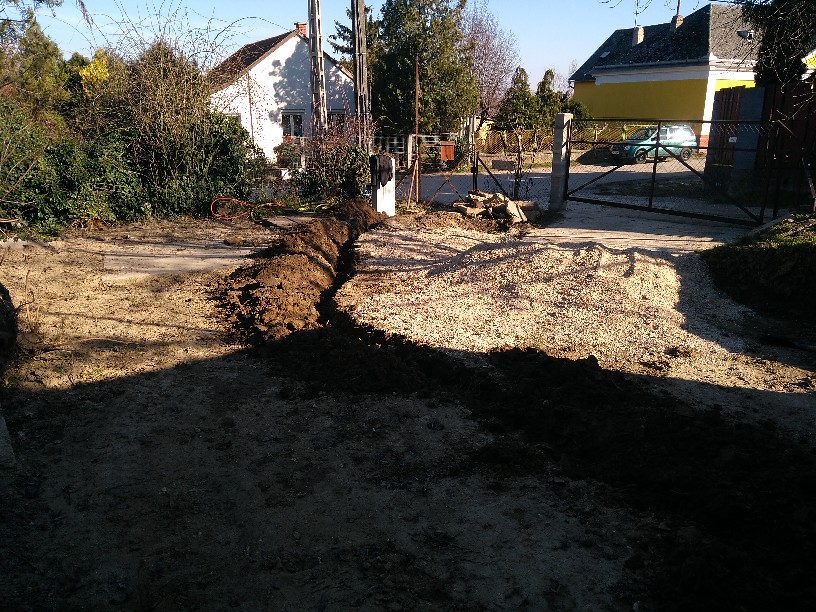

Újabb
árok.

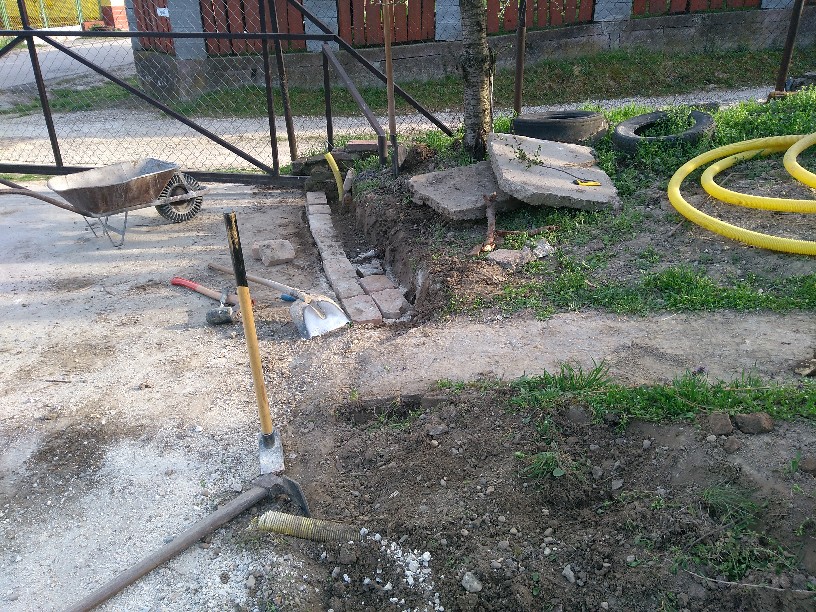

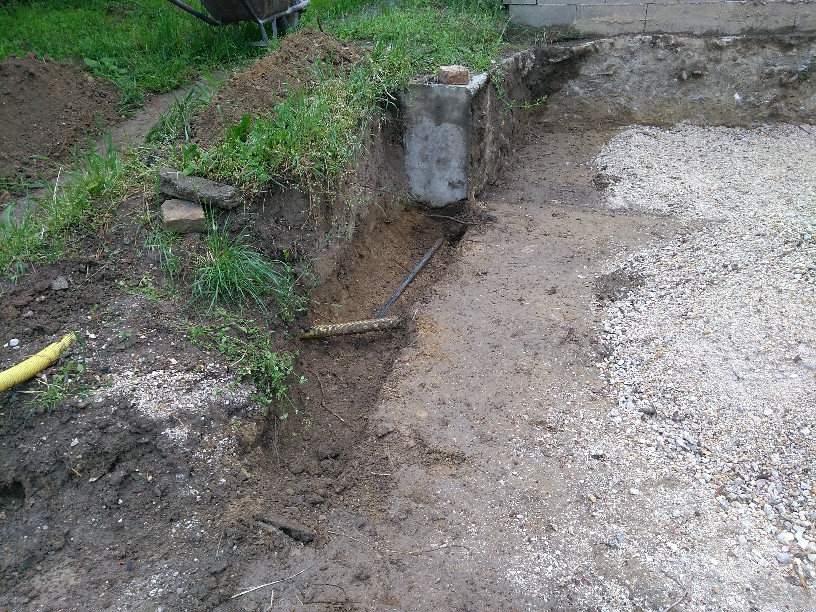

A
járda alatt átfúrva.

Még
egy kis ásás.

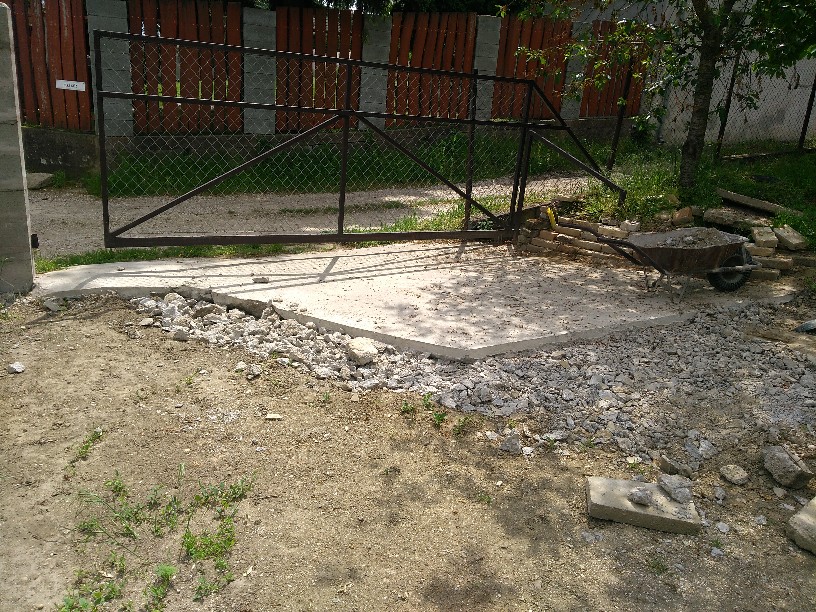

Kiásva
a kapu vonaláig.

Jó

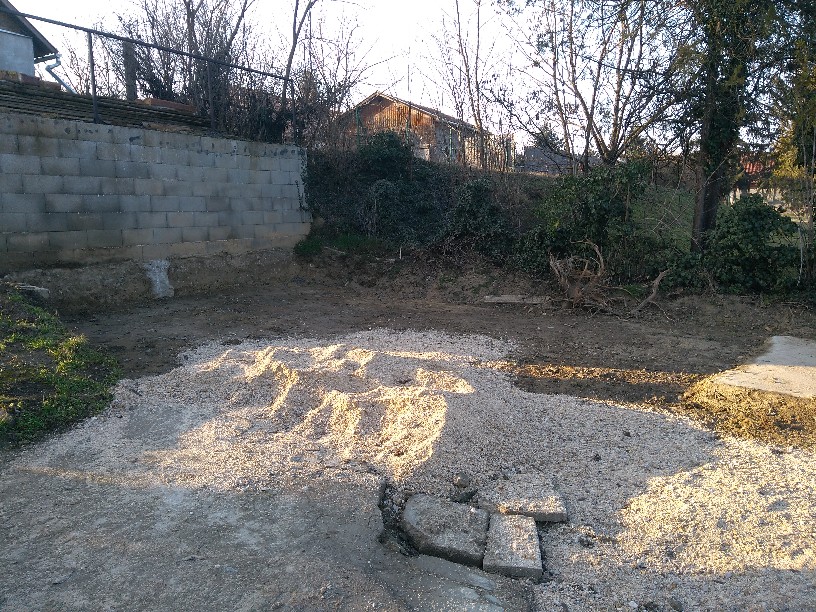

sok föld kijött innen...

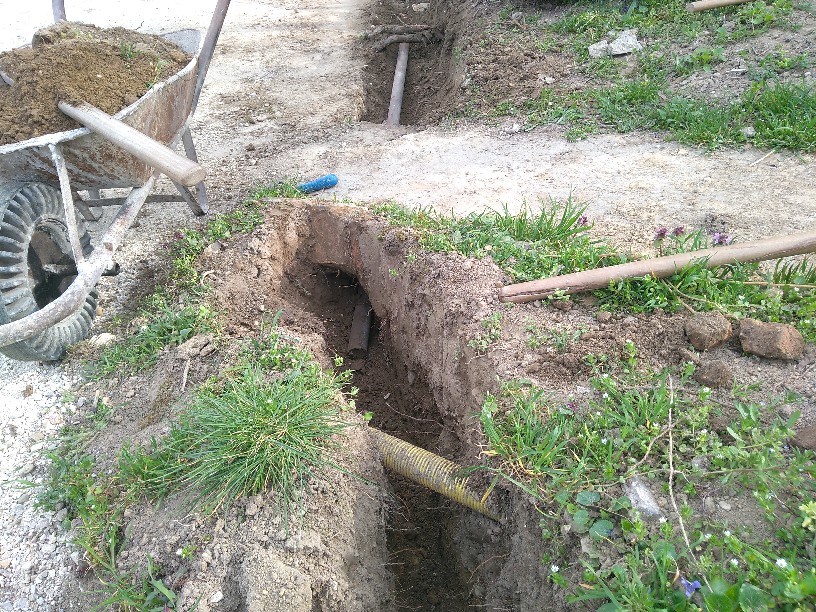

A
járda alatt egy vascső lett átütve, hogy átférjen a kábel.

Előkerült
a támfal drain csöve is.

A
kábel is egy drain csőbe lett belehúzva. Mégis csak védi valamennyire
és tud benne mozogni, ha a talajban történik némi elmozdulás.

Szakaszos
töltés...

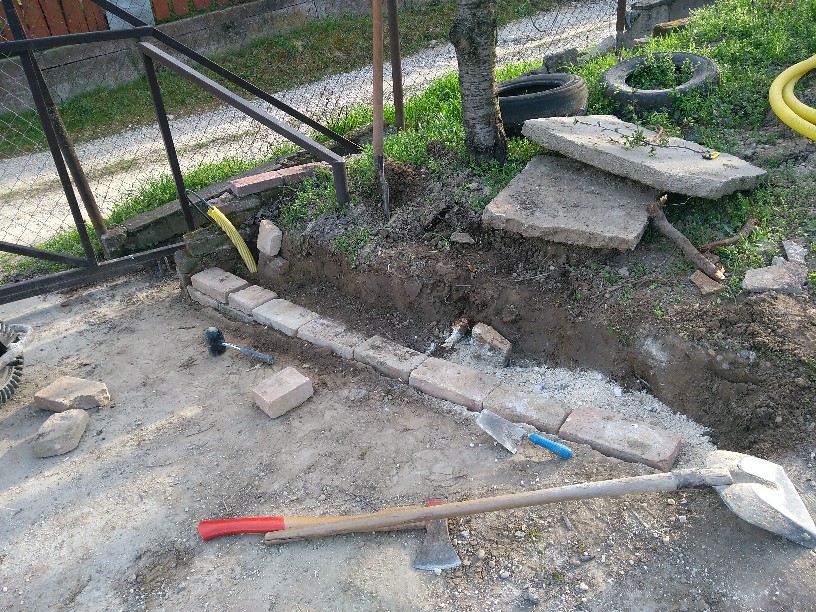

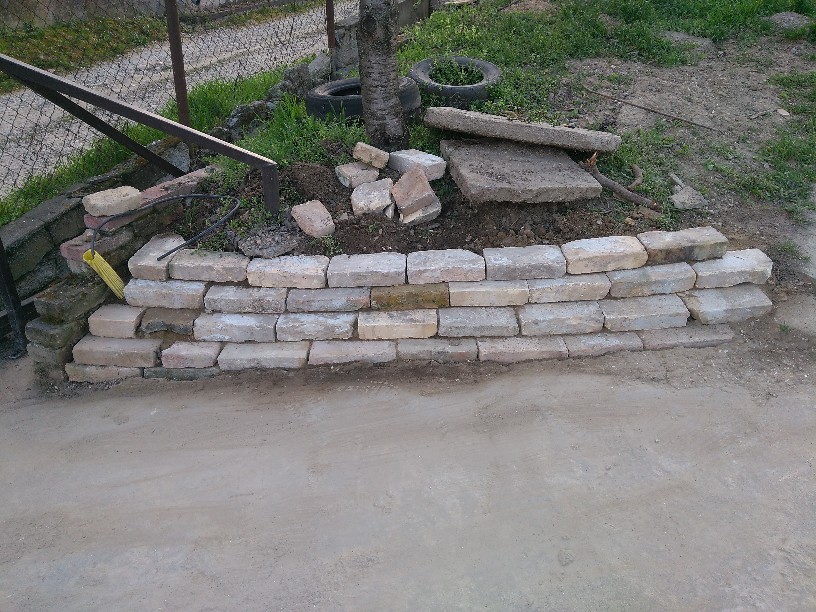

Kábel

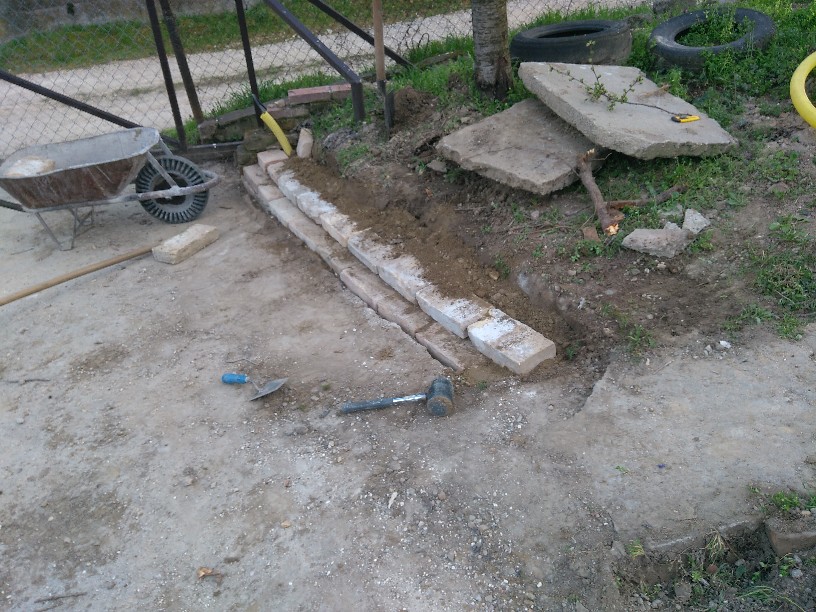

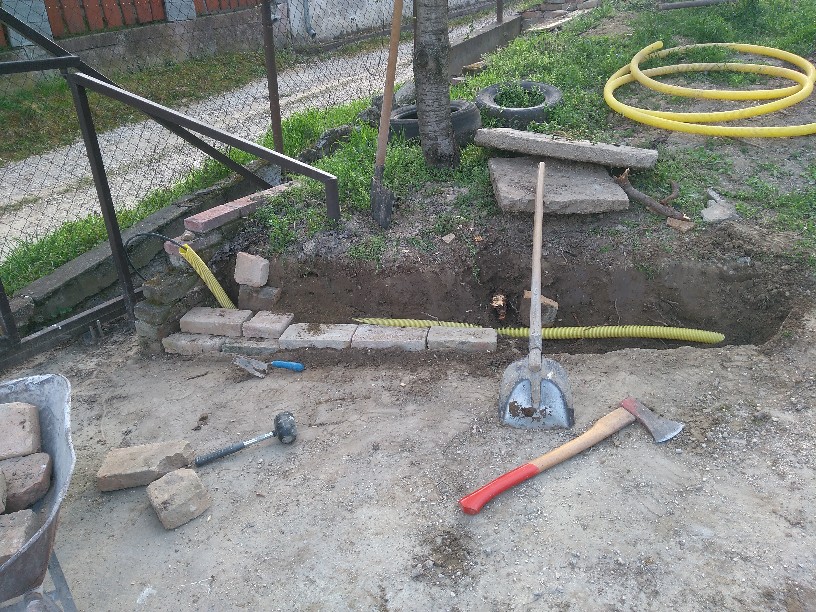

elásása, majd a kis rézsű kirakása téglákkal.

Egész
jó lesz így.

0-4mm-es
finom szemcsés sóder töltést kap a téglák mögött.

Még
egy kis tégla. Az 5kg-os kalapács is előkerült a talaj tömörítéséhez,
hogy a téglák ne süllyedjenek meg.

A
téglák mögötti rész csak földdel lett visszatöltve.

A
végeredmény nem is annyira rossz. Később szerintem majd újra lesz
rakva habarccsal, most csak a föld lefolyását kellett valahogy
meggátolni.

A
leejtés itt látszik...

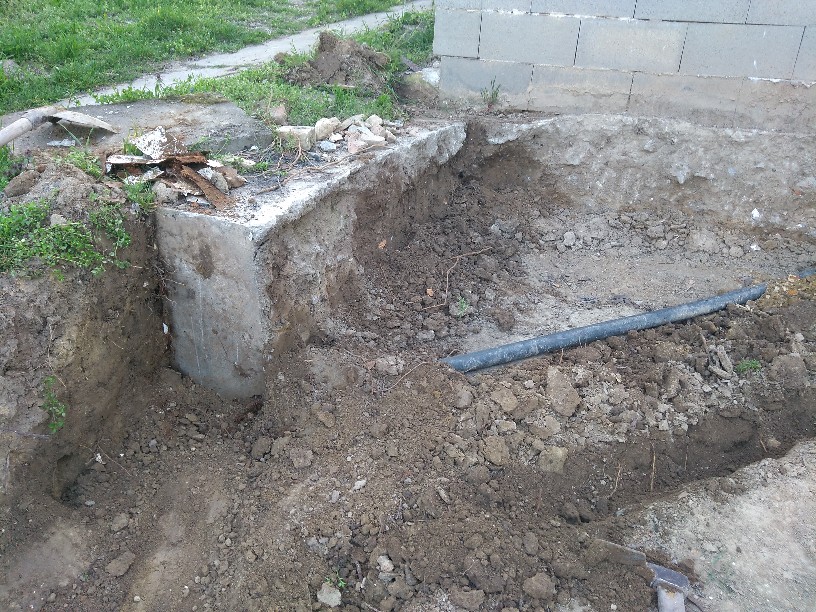

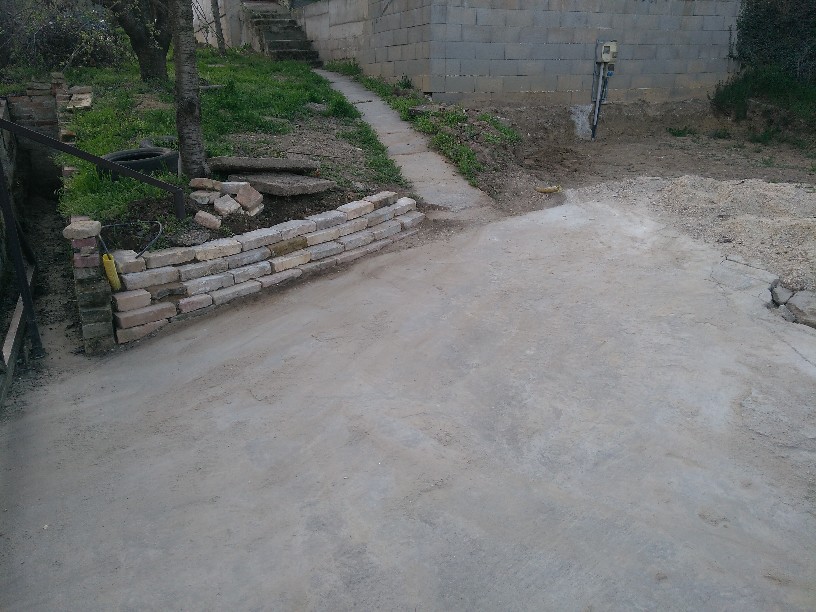

A
régi járda nyomvonala meg lett szüntetve, a beton széle meg egyenesre
vágva.

Sajnos
a szélét a múltkor a sóderes teherautó letörte, így az is vissza lett
vágva.

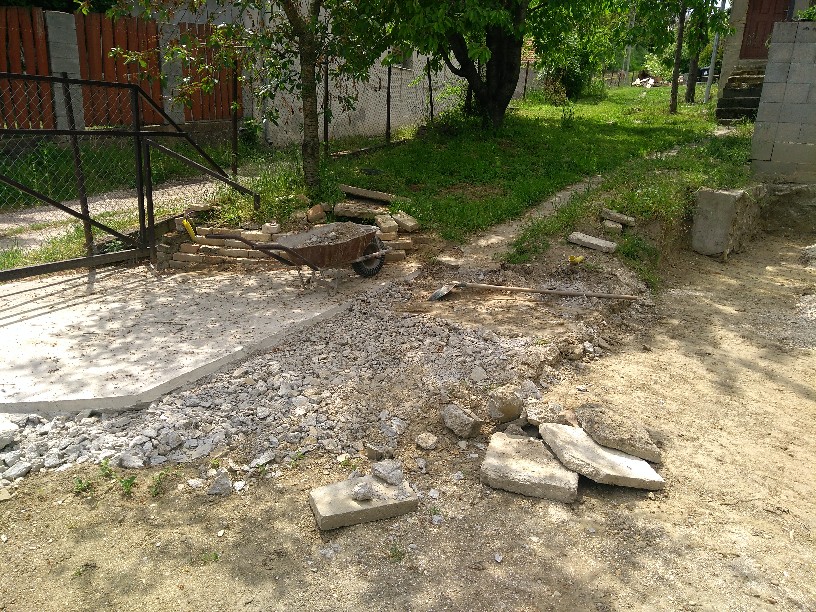

A

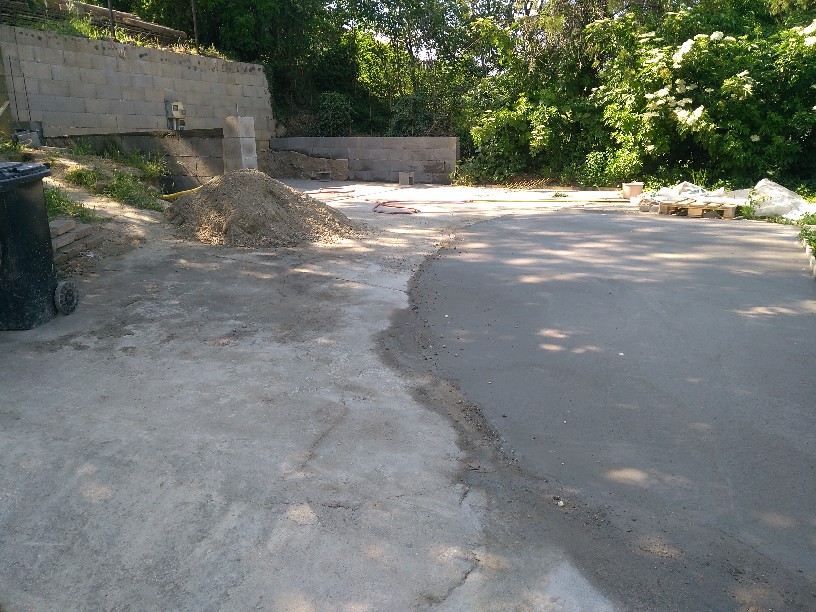

járdáról leszedett törmelék a szélére vissza lett öntve, hogy be
lehessen állni.

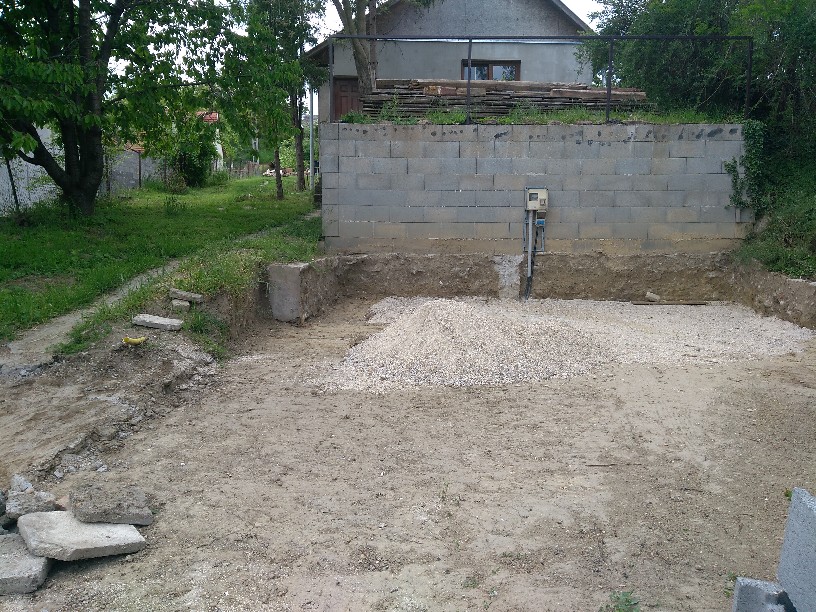

Még

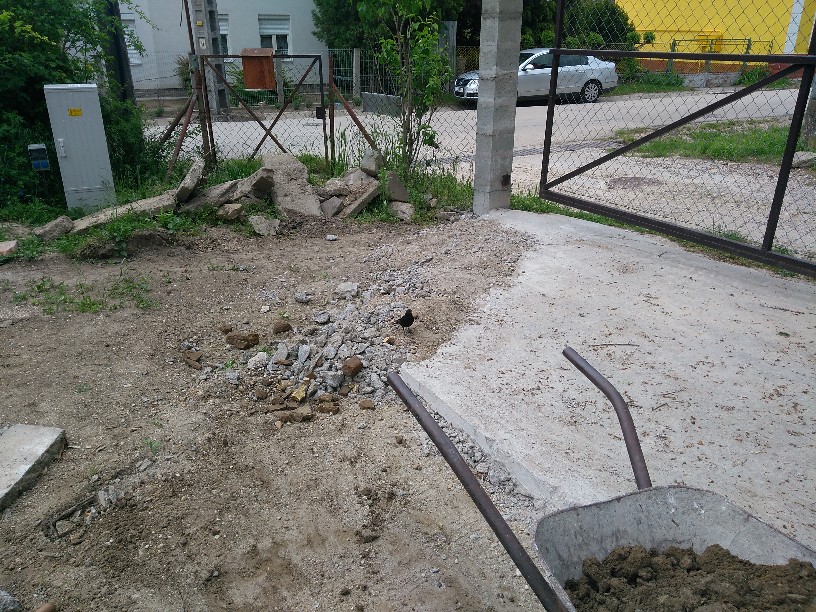

hátra van a zúzottkő terítése.

A
rigókat nem zavarta, hogy épp munka folyik...

Még
egy kis ásás...

A
támfal oldala meg lesz hosszabbítva, mert a kocsibeállónak kell, hogy
legyen oldala, különben odafolyna a föld.

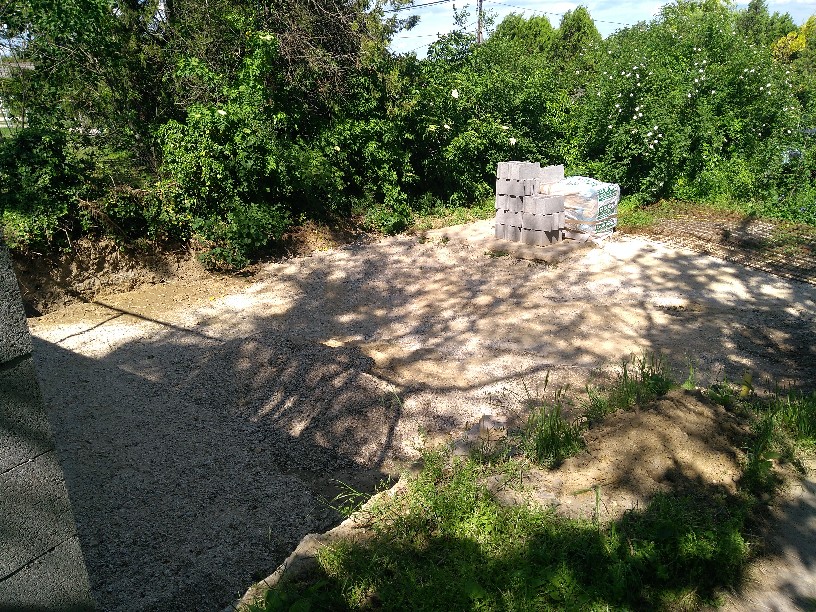

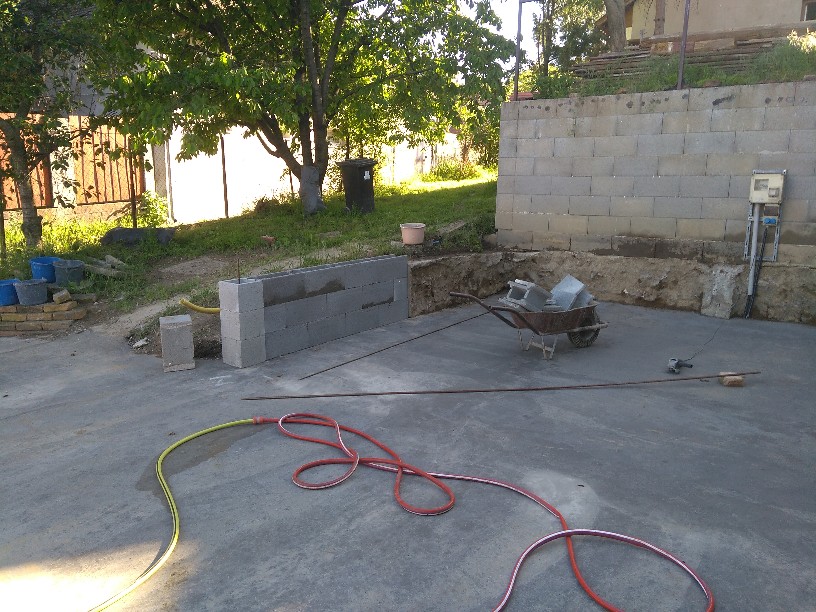

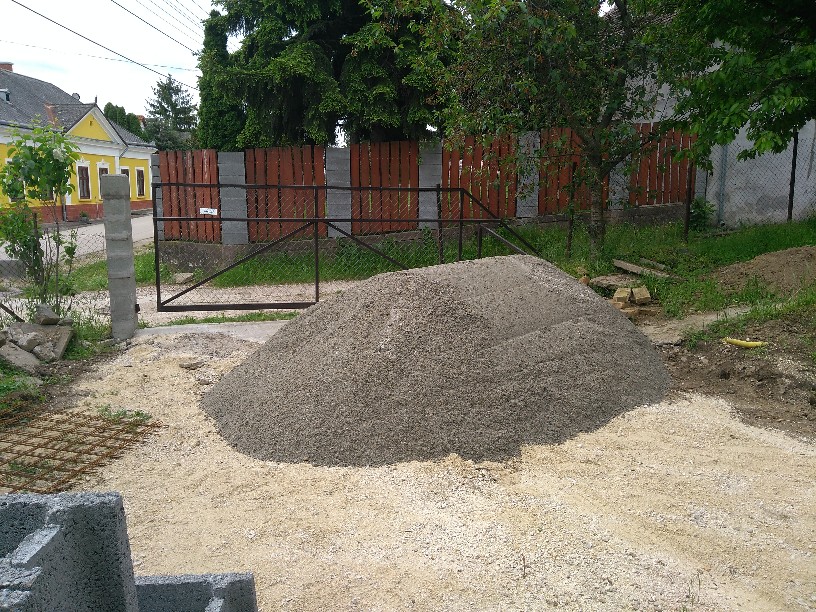

Közben
megjött a cement és a zsaluköveket is elkezdtem lehordani.

A
sóderes autó is be tudott állni, előtte meg a betonvasak is oda
lettek készítve.

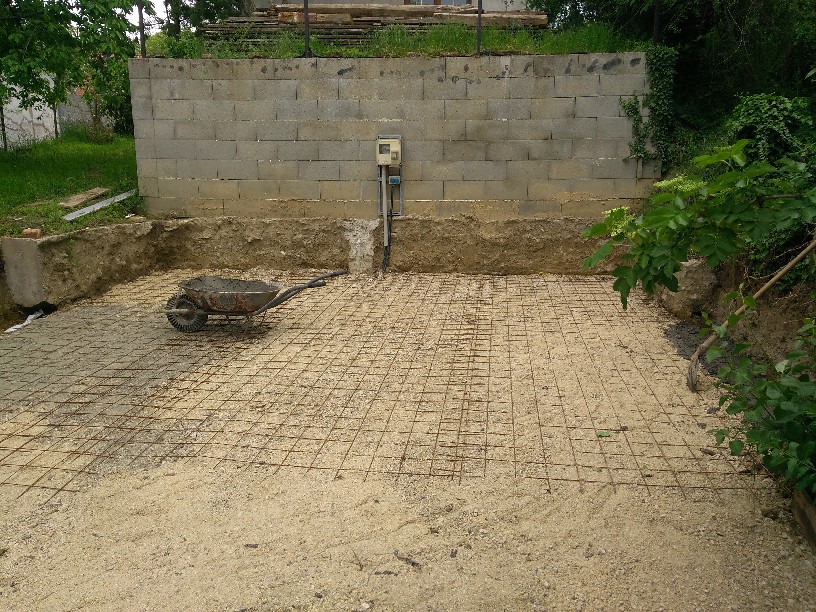

Acélhálók

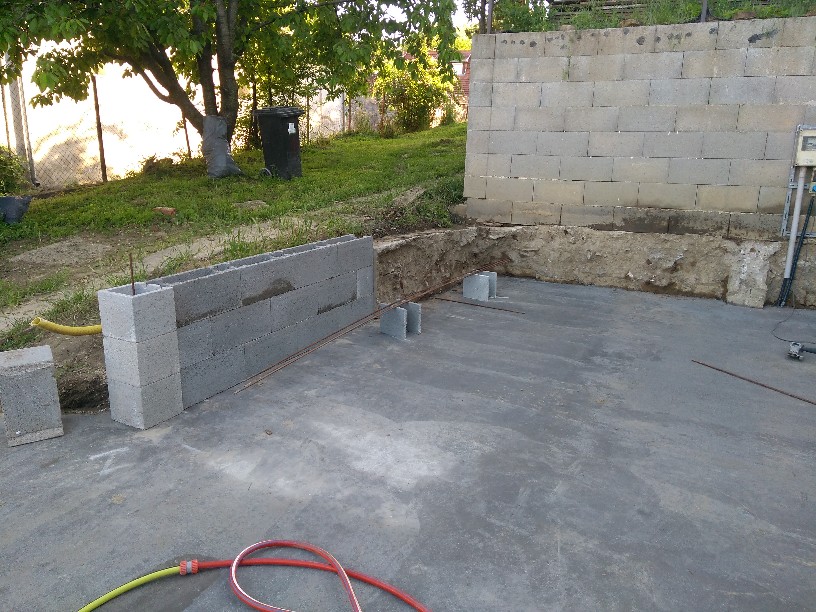

elrendezve. A falak alatti rész töltődik betonnal.

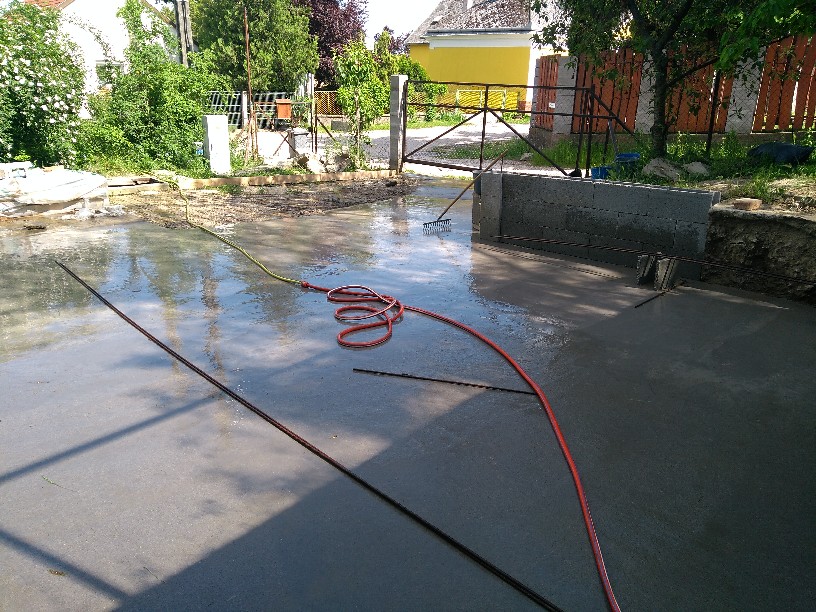

Majd

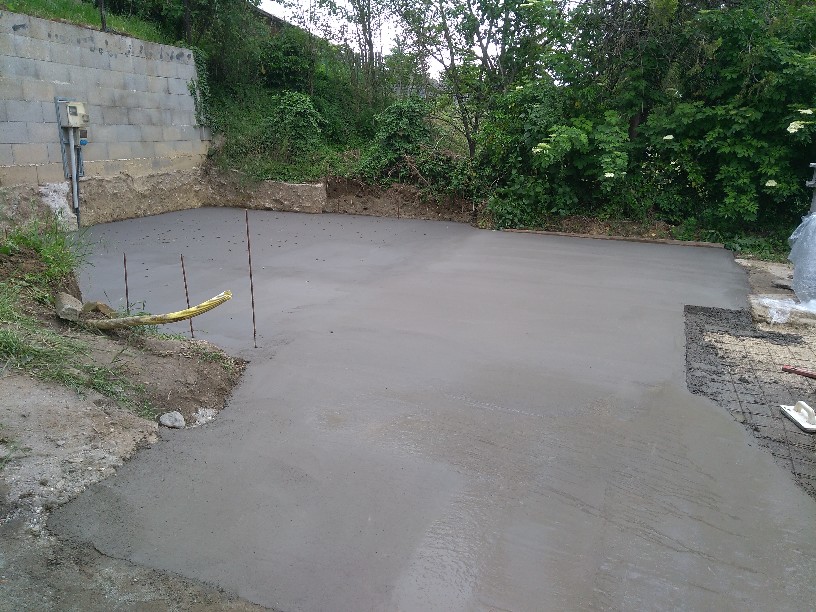

következett a betonozás.

Néhány
hét locsolás és kötés után készülnek a zsalukövek.

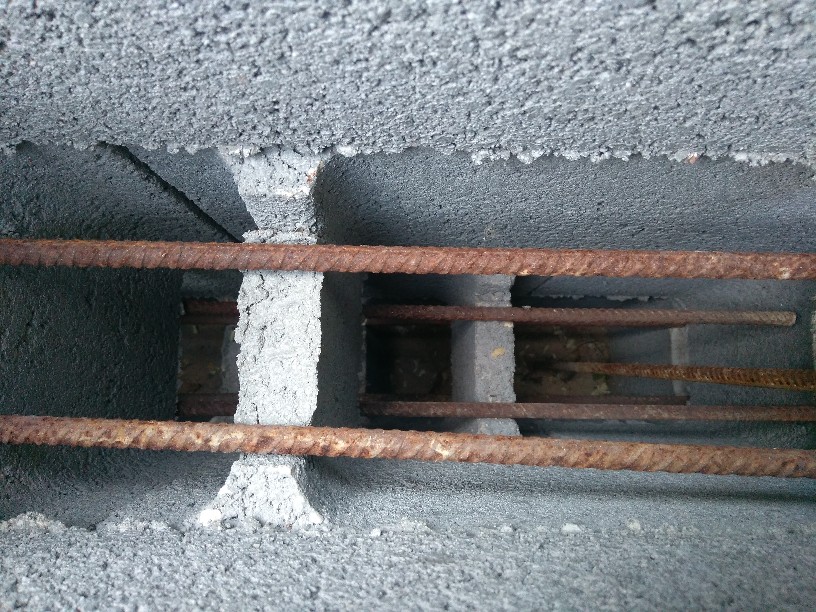

Minden
sor jól be lett vasalva.

A
másik oldal is halad.

Újabb
locsolás.

A
maradék részre hoztam még egy kis acélhálót.

Újra
magasodott a fal.

Vasak
minden mennyiségben. Inkább több legyen, mint kevés.

Az

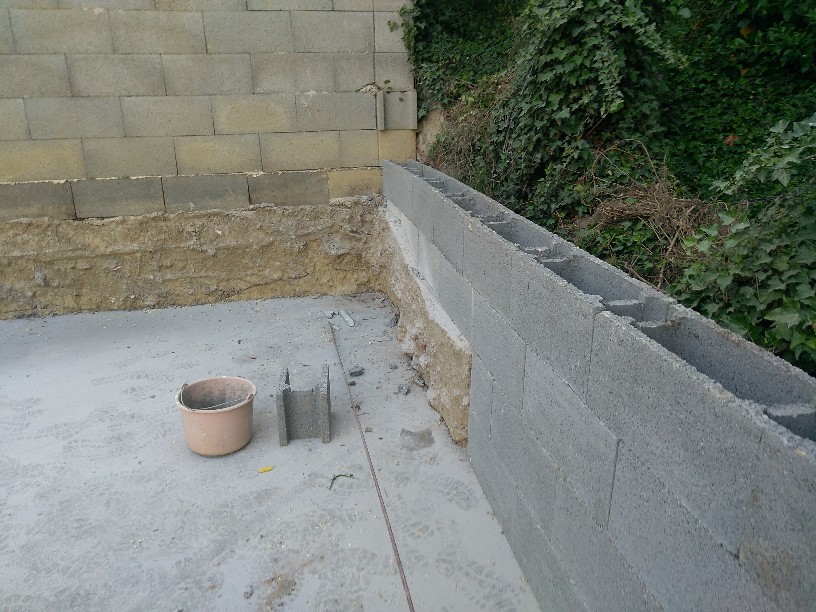

alsó vágott zsalukövek habarccsal vannak rögzítve, így nem tud majd
kifolyni a beton.

A
maradék rész is ki lett betonozva.

A

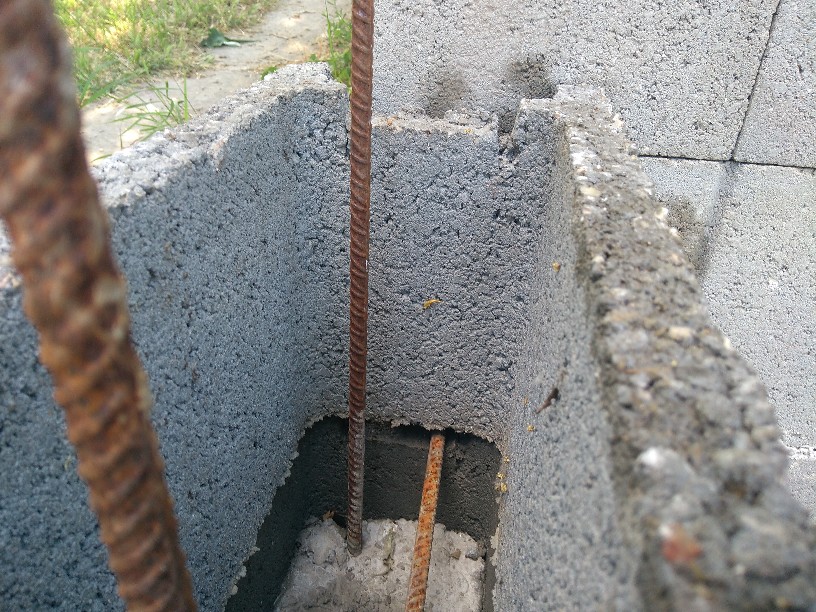

zsalukő teteje is ki lett szintezve egy kis betonnal. A majdani
oszlopok helyén 20mm-es menetes rudak vannak beöntve a betonba.

Már
sokkal jobb és végre be lehet állni normálisan.

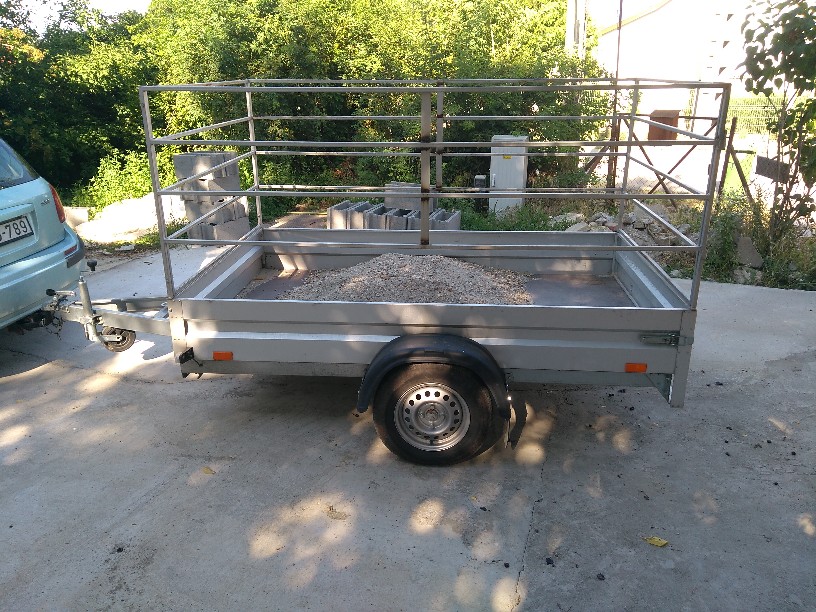

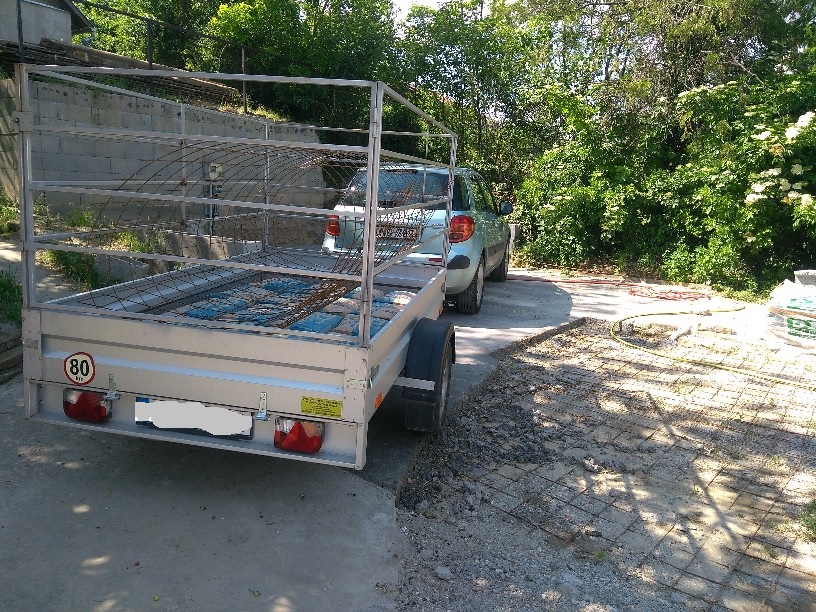

A sóder össze lett szedve egy kupacba. Ezt már utánfutóval hoztam, mert nagy teherautót már nem engednék be a friss betonra, nehogy összetörjön a széle.

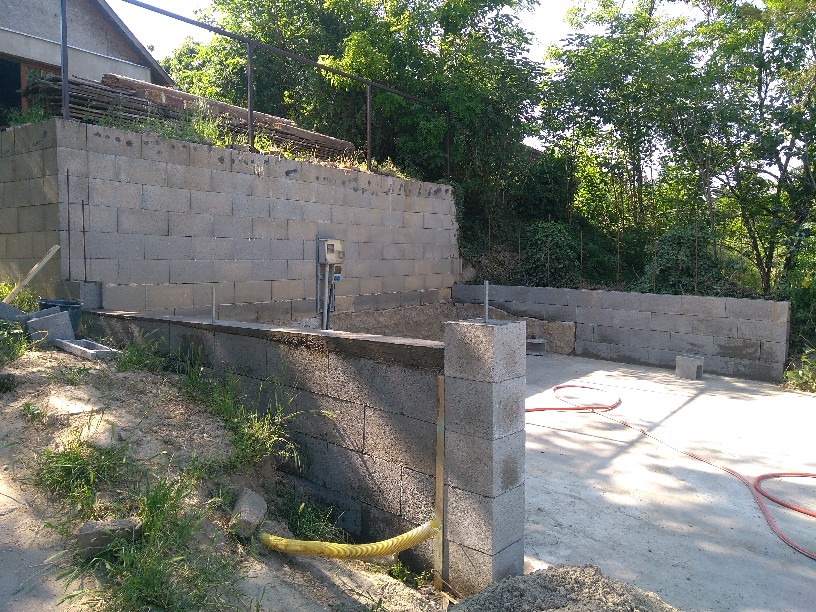

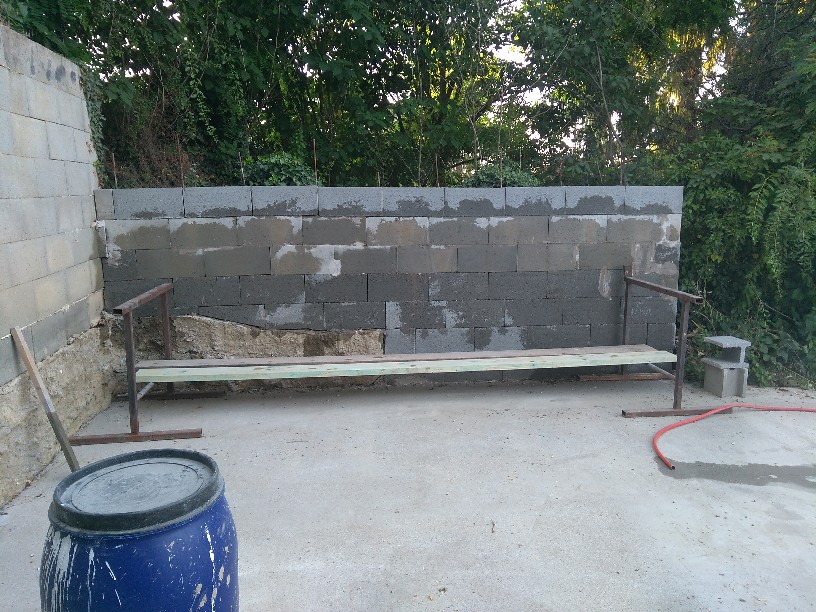

A hátsó falnál zsalukőből lesz az oszlop.

A másik fal magasabbra lesz építve, mert ez az északi oldal és onnan befújna a szél.

Ha már két oldalról védett a kocsibeálló, akkor a kocsik megúszhatják szárazon a nagyobb viharokat is.

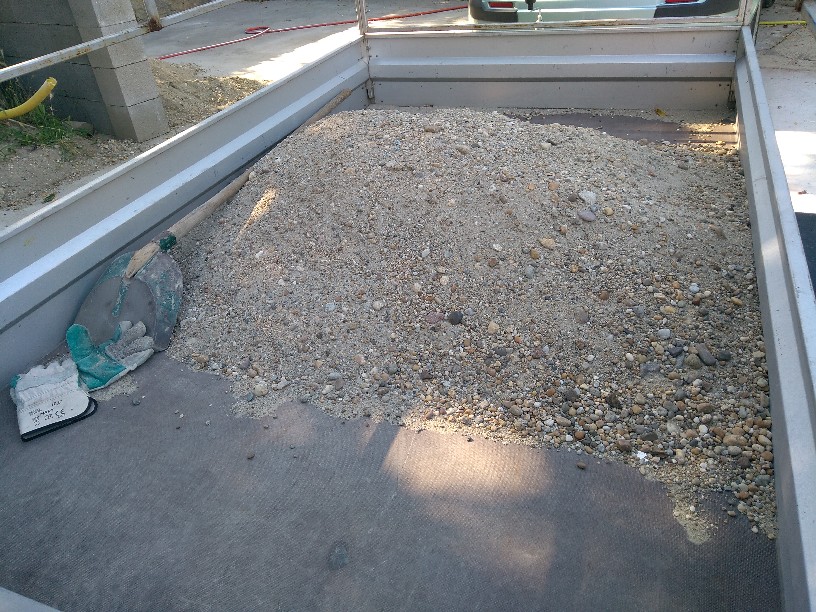

Kellett még egy kis sóder. Ez a kis kupac 400kg.Az utánfutó csak 420kg-ig terhelhető, mert 600kg-ra va vizsgáztatva és 180kg a saját tömege.

Az utánfutó méreteihez képest ez a 4 mázsa sóder szinte elveszik benne. Kilapátolni már annál fárasztóbb mulatság...

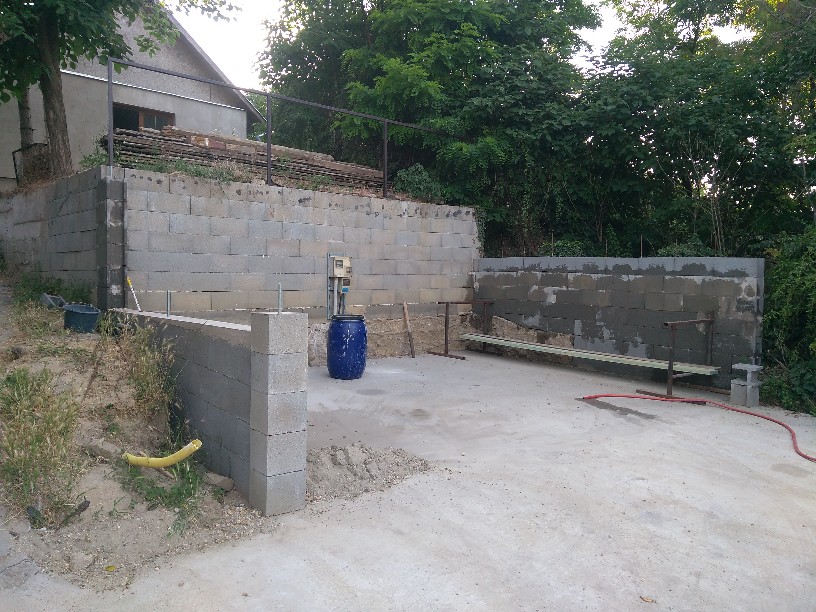

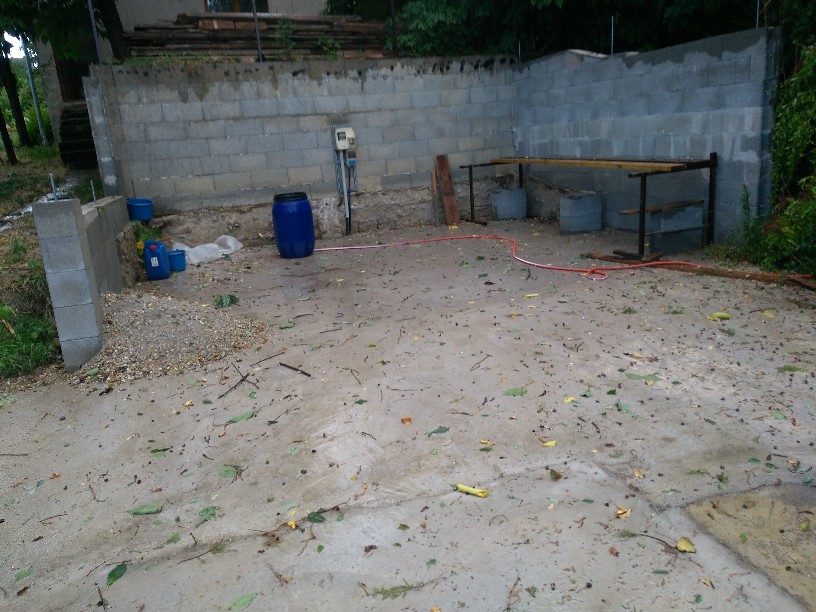

Végül a fal elérte a névleges magasságot. A törés azért van benne, mert a tető leejtését figyelembe kell venni.
A hiányzó rész meg majd ki lesz töltve valamivel (pl. tégla).
